魯班培訓-建筑執業培訓領航者!

    鄭州 |洛陽 |新鄉 |開封 |安陽 |南陽 |濮陽 |鶴壁 |加入收藏 |網校入口 |集團官網

    復習備考
    業務中心: 0371-55696552
    18037153049

    一級建造師《建筑工程》點題一(二)

        二、多項選擇題(共 10 題,每題 2 分。每題的備選項中,有 2 個或 2 個以上符合題意。至少有 1 個錯誤選項。錯選,本題不得分;少選,所選的每個選項得 O.5 分)

      21.影響磚砌體抗壓強度的主要因素有( )。

      A.磚砌體的截面尺寸

      B.磚的強度等級

      C.砂漿的強度等級及厚度

      D.磚的截面尺寸

      E.操作人員的技術水平

      22.水泥的強度等級是根據膠砂法測定水泥3d和28d的( )來確定的。

      A.抗拉強度

      B.抗壓強度

      C.抗剪強度

      D.抗折強度

      E.抗彎強度

      23.混凝土拌合物的和易性包括( )。

      A.保水性

      B.耐久性

      C.黏聚性

      D.流動性

      E.抗凍性

      24.下列屬于安全玻璃的有()。

      A.夾層玻璃

      C.鋼化玻璃

      B.夾絲玻璃

      D.真空玻璃

      E.中空玻璃

      25.下列關于主體結構混凝土工程施工縫留置位置的說法,正確的有()。

      A.柱留置在基礎、樓板、梁的頂面

      B.單向板留置在平行于板的長邊位置

      C.有主次梁的樓板,留置在主梁跨中 1/3 范圍內 D.墻留置在門洞口過梁跨中 1/3 范圍內

      E.與板連成整體的大截面梁(高超過 1m),留置在板底面以下 20~30mm 處

      26.關于砌體結構施工的說法,正確的有()。

      A.砌體基底標高不同處應從低處砌起

      B.砌體墻上不允許留置臨時施工洞口

      C.寬度為 500mm 的洞口上方應設置加筋磚梁

      D.配筋砌體施工質量控制等級分為 A、B 二級

      E.無構造柱的磚砌體的轉角處可以留置直槎

      27.地基與基礎工程驗收可以由()組織。

      A.施工單位項目經理

      C.專業監理工程師

      E.建設單位項目專業技術負責人

      B.總監理工程師

      D.建設單位項目負責人

      28.針對性危險性較大的建設工程,建設單位在()時,應當提供危險性較大的分部分項工程清單和安全管理措施。

      A.申領施工許可證

      C.辦理安全監督手續

      E.申領建設工程規劃許可證

      B.申領安全生產許可證

      D.辦理竣工備案手續

      29.下列分部分項工程中,其專項方案必須進行專家論證的有()。

      A.爆破拆除工程

      B.人工挖孔樁工程

      C.地下暗挖工程

      D.頂管工程

      E.水下作業工程

      30.根據《建筑工程施工質量驗收統一標準》的規定,單位工程質量驗收合格應符合()等規定。

      A.所含分部工程的質量均驗收合格

      B.所含分部工程有關安全和主要使用功能的檢測資料完整

      C.建設、設計、勘察、監理和施工單位已簽署質量合格文件

      D.主要使用功能的抽查結果應符合相關專業驗收規范的規定

      E.主控項目和一般項目的質量經抽樣檢驗合格

        三、案例分析題(共 5 題,(一)(二)(三)各 20 分;(四)(五)各 30 分。)

      (一)

      【背景資料】某商業中心項目共有 4 棟不同的綜合樓工程,某施工總承包單位承接了該商業中心工程的施工總承包任務。該施工總承包單位進場后,立即著手進行施工現場平面布置:

      (1)在臨市區主干道的南側采用 1.6m 高的磚砌圍墻作圍擋;

      (2)為節約成本,施工總承包單位決定直接利用原土便道作為施工現場主要道路;

      (3)為滿足模板加工的需要,搭設了一間 60m2的木工加工間,并配置了一只滅火器。

      在施工過程中,發生了如下事件:

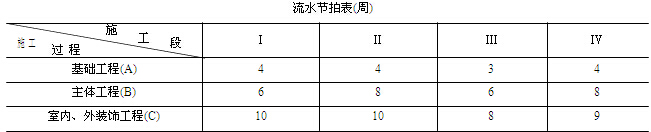

      事件一:每棟綜合樓的各個施工過程的持續時間見下表;其中主體工程與室內外裝飾工程之間存在組織間歇2 周。


      事件二:基礎底板大體積混凝土施工中,混凝土澆筑從高處開始,沿短邊方向自一端向另一端進行,在混凝土澆筑完 12h 內對混凝土表面進行保溫保溫養護,養護持續 7d。養護至 72h 時,測溫顯示混凝土內部溫度 70℃,混凝土表面溫度 35℃。

      問題:

      1.施工總承包單位現場布置是否妥當?說明理由。

      2.事件一中,根據本工程的特點,適合采用何種形式的流水施工?并計算流水步距。

      3.計算流水工期并繪制橫道圖。

      4.指出事件二中底板大體積混凝土澆筑及養護的不妥之處,并說明正確做法。

      (二)

      【背景資料】某辦公樓工程,鋼筋混凝土框架結構,地下一層,地上八層,層高 4.5m。工程樁采用泥漿護壁鉆孔灌注樁,墻體采用普通混凝土小砌塊;工程外腳手架采用雙排落地扣件式鋼管腳手架,位于辦公樓頂層的會議室,其框架柱間距為 9m×9m。項目部按照綠色施工要求,收集現場施工廢水循環利用。

      在施工過程中,發生了下列事件:

      事件一:項目部完成灌注樁的泥漿循環清孔工作后,隨即放置鋼筋籠,下導管及樁身混凝土灌筑,混凝土澆筑至樁頂設計標高。

      事件二:會議室頂板底模支撐拆除前,實驗員從標準養護室取一組試件進行試驗,試驗強度達到設計強度的90%,項目部據此開始拆模。

      事件三:因工期緊,砌塊生產 7 天后運往工地進行砌筑,砌筑砂漿采用收集的循環水進行現場拌制,墻體一次砌筑至梁底以下 200mm 位置,留待 14d 后砌筑頂緊。監理工程師進行現場巡視后責令停工整改。

      事件四:施工總承包單位對項目部進行專項安全檢查時發現:①安全管理檢查評分表內的保證項目僅對“安全生產責任制”、“施工組織設計及專項施工方案”兩項進行檢查;②外架立面剪刀撐間距 12m,由底至頂連續設置;③電梯井口處設置活動的防護柵門,電梯井內每隔四層設置一道安全平網進行防護。檢查組下達了整改通知單。

      問題:

      1.分別指出事件一中的不妥之處,并寫出正確做法。

      2.事件二中,項目部的做法是否正確?說明理由,當設計無規定時,通常情況下模板拆除順序的原則是什么?

      3.針對事件三中的不妥之處,分別寫出相應的正確做法。

      4.事件四中,安全管理檢查評分表的保證項目還應檢查哪些?寫出施工現場安全設置需整改項目的正確做法。

      (三)

      【背景資料】某醫院門診樓和住院樓的總建筑面積為 24600m2,其中住院樓地上 7 層,地下兩層。 建筑基坑深度為 7.2m。采用鋼筋混凝土平板式筏形基礎。住院樓土方開挖時,南、北、西側均采用土釘墻,東側與門診樓土方工程挖通。按計劃基坑土方施工時間為 2013 年 7 月 20 日~2013 年 8 月 20 日,處于雨期施工季節。

      在施工過程中發生如下事件:

      事件一:經項目監理機構審核和建設單位同意,施工總承包單位將深基坑工程分包給了具有相應資質的某分包單位,深基坑工程開工后,分包單位項目技術負責人組織編寫了深基坑工程專項施工方案。經該單位技術部門組織審核、技術負責人簽字確認后,報項目監理機構審批。

      事件二:公司季度檢查時發現,基坑外未設置截水、排水設施;土方由挖掘機分層開挖至設計高程。

      事件三:雨季施工期間,由于預控措施不到位,基坑發生坍塌事故。施工單位在規定時間內,按事故報告要求的內容向有關單位及時進行了上報。

      事件四:工程竣工驗收后,建設單位指令設計、監理等參建單位將工程檔案資料交施工單位匯總,施工單位把匯總資料提交給城建檔案管理機構進行工程檔案預驗收。

      問題:

      1.分別列出事件一中專項施工方案編制、審批程序的不妥之處,并寫出正確做法。

      2.指出事件二中的不妥之處,分別說明理由。

      3.寫出事件三中事故報告的主要內容。

      4.分別指出事件四中的不妥之處,并寫出相應的正確做法。

      (四)

      【背景資料】某寫字樓工程,建筑面積 120000m2,地下二層,地上 22 層,鋼筋混凝土框架剪力墻結構,合同工期 780 天。基礎采用樁基礎加箱形基礎。工程樁為泥漿護壁鉆孔灌注樁基礎,樁徑 1000mm,樁長 35m,共260 根。基礎底板厚度為 2000mm,采用 C40P8 抗?jié)B混凝土,施工環境溫度 29℃。寫字樓頂層設計有一大會議廳,層高為 5.4m,會議廳框架柱柱間距為 8m×8m。

      某施工總承包單位按照建設單位提供的工程量清單及其他招標文件參加了該工程的投標,并以 34263.29 萬元的報價中標,雙方依據《建設工程施工合同(示范文本)》簽訂了工程施工總承包合同。

      合同約定:本工程采用固定單價合同計價模式;當實際工程量增加或減少超過清單工程量的 5%時,合同單價予以調整,調整系數為 0.95 或 1.05,投標報價中的鋼筋、土方的全費用綜合單價分別為 5800.00 元/噸,32.003

      合同履行過程中,發生了下列事件:

      事件一:根據工程進度安排,每天施工 10 根灌注樁,項目部根據每天澆筑的混凝土量,計劃留置標養試件6 組,共留置 156 組試件。

      事件二:施工總承包單位項目部對合同造價進行了分析,各項費用為:人工費 10507.29 萬元,材料費 9193.88萬元,機械費 3940.23 萬元,措施費 2626.82 萬元,管理費 4710.28 萬元,利潤 1308.41 萬元,規費 945.58 萬元,稅金 1130.80 萬元。

      事件三:施工總承包單位項目部對清單工程量進行了復核。其中:鋼筋實際工程量為 9600.00 噸,鋼筋清單工程量為 10176.00 噸;土方實際工程量為 30240.00m3,土方清單工程量為 28000.00m3,施工總承包單位向建設單位提交了工程價款調整報告。

      事件四:監理工程師在巡視大會議廳鋼筋安裝過程中,又發現主梁、次梁、樓板交叉處的鋼筋擺放上下位置不符合要求,責令整改。

      事件五:大會議廳屋頂梁板模板支設時,框架梁起拱設計無明確要求,施工單位根據自身經驗按 3cm 起拱。混凝土澆筑完成后正好是國慶節三天放假,節后復工后,施工單位立即安排開始混凝土養護。

      問題:

      1.指出事件一中的不妥之處,說明理由。

      2.事件二中,施工總承包單位的總成本是多少萬元?其中直接成本和間接成本分別是多少?(保留兩位小數)?項目部的成本管理應包括哪些方面內容?

      3.事件三中,施工總承包單位鋼筋和土方工程價款是否可以調整?為什么?列表計算調整后的價款分別是多少萬元?(保留兩位小數)

      4.事件四中,寫出大會議廳主梁、次梁、樓板交叉處鋼筋正確的擺放位置。

      5.指出事件五中的不妥之處,分別說明正確做法。

      (五)

      【背景資料】某大廈工程框架—剪力墻結構。該工程地下 3 層,為超市和停車場,采用防水設計及防水施工。程分包給了某專業分包單位,建設單位委托了工程監理。

      施工中發生如下事件:

      事件一:由于該工程基礎基坑開挖深度達 12m,且地下水豐富,周圍條件比較復雜,分包單位決定采用支護結構,并在基坑開挖前制定了系統的開挖監控方案,在施工過程中加強了監測工作。

      事件二:地下室混凝土工程施工過程中,由于工程量大,施工單位擬在底板與側墻連接處留設水平施工縫;垂直施工縫與變形縫相結合;混凝土終凝后即進行養護,時間為 7 天。

      事件三:該施工總承包單位決定將砌筑作業發包給具有相應資質和能力的勞務分包企業,施工單位收集了勞務分包單位的資源信息,并進行了資格預審。

      事件四:施工進行到地上 12 層時,施工單位進行安全生產大檢查,重點檢查了高處作業的安全控制。檢查結束后檢查組進行了講評,并宣布部分檢查結果如下:

      (1)該工程《文明施工檢查評分表》、《基坑工程檢查評分表》、《施工機具檢查評分表》等分項檢查評分表(按百分制)實得分分別為 80 分、85 分和 80 分(以上分項中的滿分在匯總表中分別占 15 分、10 分和 5分)。

      (2)《起重吊裝安全檢查表》實得分為 0 分。

      (3)匯總表得分值為 80 分。

      問題:

      1.深基坑支護的結構有哪幾種?施工過程中的監測工作包括哪些內容?

      2.事件二中,施工單位的做法有何不妥之處?說明理由。

      3.事件三中,施工單位對勞務分包單位的資格預審內容有哪些?

      4.事件四中,簡述高處作業安全控制的主要內容有哪些?

      5.事件四中,根據各分項檢查評分表的實得分換算成匯總表中相應分項的實得分。本工程安全生產評定結果屬于哪個等級?說明理由。

    魯班培訓河南分校-河南魯班培訓主營:建造師培訓、消防工程師培訓、造價工程師、監理工程師、安全工程師等建筑人才及企業人才培訓,建筑學歷(鄭州大學、電大),證書代辦,技工證、八大員、中級職稱代評等。
    魯班培訓鄭州分校-鄭州魯班培訓官方唯一地址:鄭州市金水路與文化路交叉口向東50米路南建達大廈808、810室(新通橋站下車);
    聯系電話:400-610-8299,0371-63281881,18137142639。
    河南魯班培訓官網:
    m.mp4sky.net




    微信公眾號:henanlobn


    ?
    在線客服
    鄭:1991460761
    孫:985206900
    許:3236129661
    楊:2841826762
    趙:2381313085
    亚洲av无码国产精品夜色午夜 | 亚洲AⅤ优女AV综合久久久| 亚洲二区在线视频| 亚洲av成人一区二区三区观看在线 | 亚洲视频网站在线观看| 久久国产亚洲精品| 日韩国产欧美亚洲v片| 国产亚洲福利精品一区| 亚洲天堂电影在线观看| 亚洲精品乱码久久久久蜜桃 | 亚洲一区电影在线观看| 小说区亚洲自拍另类| 亚洲国产另类久久久精品 | 亚洲精品无码专区久久| 国产亚洲日韩在线三区| 亚洲精品视频在线播放| 九九精品国产亚洲AV日韩| 亚洲AV无码国产在丝袜线观看| 一本色道久久综合亚洲精品蜜桃冫 | 亚洲精品天天影视综合网| 亚洲综合无码无在线观看| 亚洲精品WWW久久久久久| 自怕偷自怕亚洲精品| 日韩成人精品日本亚洲| 久久久久亚洲AV成人无码网站| 国产成人亚洲综合网站不卡| 国产午夜亚洲精品午夜鲁丝片| 亚洲人成网站日本片| 国产亚洲Av综合人人澡精品| 亚洲成人在线电影| 亚洲AV日韩AV无码污污网站 | 亚洲综合av一区二区三区| 亚洲色无码专区在线观看| 2020天堂在线亚洲精品专区| 中文字幕亚洲天堂| 激情综合亚洲色婷婷五月| 国产亚洲精品高清在线| ass亚洲**毛茸茸pics| 亚洲精品夜夜夜妓女网| 亚洲日本VA午夜在线电影| 亚洲成av人片天堂网|
