    2022年二級建造師《公路》真題及答案解析

    一、單項選擇題(共20題,每題1分。每題的備選項中,只有1個最符合題意)。

      1.根據《公路路基施工技術規范》,土方路堤填筑時,每一填筑層壓實后的寬度應大于或等于( )。

      A.設計寬度 B.設計寬度+0.5m
      C.設計寬度+2×0.5m D.1.1倍設計寬度
      2.加筋擋土墻施工中,靠近墻面板1m范圍內的路基壓實應采用( )。

      A.羊足碾壓實 B.小型機具夯實或人工夯實
      C.中型鋼輪壓路機壓實 D.強夯夯實

      3.四級公路所采用的平面控制測量等級應是( )。
      A.一級 B.二級
      C.三級 D.四級

    4.關于水泥穩定碎石混合料人工攤鋪與碾壓的說法,正確的是( )。
      A.在初平的路段上,禁止碾壓
      B.整形前,在局部低洼處,可直接用新拌的混合料找平再碾壓一遍
      C.終平時,應將局部高出部分刮除并掃出路外,對局部低洼處,找補整后再碾壓一遍

      D.碾壓應達到要求的壓實度,并沒有明顯的輪跡

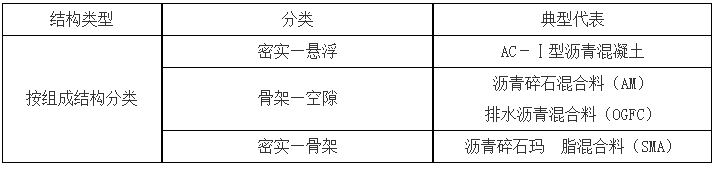

      5.瀝青碎石瑪脂混合料(SMA)的結構類型是( )。
      A.密實—骨架型結構 B.密實—懸浮型結構
      C.骨架—空隙型結構 D.空隙—懸浮型結構
    6.關于水泥混凝土抗壓強度試驗的說法,正確的是( )。

      A.混凝土抗壓強度試件的標準試件為邊長100mm的正方體
      B.以混凝土標準試件標準養護到28d,按規定方法測得的強度為準
      C.試件如有蜂窩缺陷,可以在試驗前1d用水泥漿填平,可在報告中加以說明
      D.壓力試驗時,以成型時的正面作為受壓面

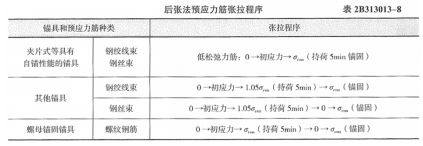

    7.采用夾片式帶有自錨性能的錨具,其后張法張拉程序正確的是( )。
      A.0→初應力→1.05δcon→δ錨固
      B.0→初應力→1.05δcon (持荷5min)→δ錨固
      C.0→初應力→δcon (持荷5min錨固)
      D.0→初應力→δcon (持荷3min錨固)

    8.橋梁預應力混凝土梁存放時間超3個月,應對梁進行檢測的項目是( )。
      A.混凝土強度 B.應變
      C.應力 D.上拱度
     9.預應力混凝土梁的封端施工,混凝土強度應符合設計規定,并應嚴格控制梁體( )。
      A.高度 B.長度
      C.寬度 D.體積
     10.關于公路隧道結構構造的說法,正確的是( )。
     A.拱式明洞主要由頂蓋和內外邊墻組成
     B.公路隧道結構構造由主體構造和附屬構造物組成
     C.洞門墻須設置脹縫、施工縫和泄水孔
     D.隧道洞門屬于附屬構造物
    11.關于隧道施工技術要求的說法,正確的是( )。

      A.二次襯砌混凝土的拱、墻混凝土應一次連續澆筑
      B.初期支護噴射混凝土應采用干噴法施工
      C.初期支護背后孔洞可采用石棉瓦填筑
      D.仰拱填充混凝土與仰拱襯砌混凝土應一次澆筑
    12.關于混凝土護欄施工技術要求的說法,正確的是( )。
     A.預制混凝土護欄塊使用的模板,可采用木模板或鋼模板
     B.混凝土護欄的安裝可從線路兩端逐步對稱向前推進
     C.在曲線路段,應使護欄布設圓滑
     D.就地澆筑的凝凝土護欄,每節護欄構件的混凝土可一次或多次澆筑完成

      13.以公路里程或工程位置為橫軸的進度計劃形式是( )。
      A.橫道圖 B.S曲線圖
      C.垂直圖 D.網絡圖

    14.路基工程質量檢驗時,合格率不低于95%的項目是( )。
      A.壓實度 B.縱斷高程
      C.寬度 D.平整度
    15.下列分部分項工程中,應編制專項施工方案并需專家論證審查的是( )。
      A.涵洞頂進工程 B.水深不小于5m的圍堰工程
      C.移動模架 D.D級爆破工程
    16.招投標階段,負責編制工程量清單及數量的單位是( )。
     A.設計單位   B.監理單位 C.投標人 D.招標人
    17.根據《公路工程標準施工招標文件》,國內公路工程開工預付款金額的計算基數是( )。
    A.扣除暫列金額后的合同價 B.材料費總額
      C.簽約合同款 D.工、料、機費用總額
    18.關于項目部駐地建設的說法,正確的是( )。
    A.進場前組織相關人員按照工程安全、環保等要求進行現場查看,編制選址方案
      B.若自建房最低標準為活動板房,建設宜選用阻燃材料,搭建不宜超過三層
      C.生活污水排放應進行規劃設計,并設置一級沉淀池
      D.在條件允許情況下,駐地可設置監控和報警裝置,可不設防雷設置
    19.瀝青混凝土攪拌設備分為( )。

      A.強制式攪拌設備和連續式攪拌設備
      B.自落實攪拌設備和連續滾筒式攪拌設備
      C.間歇式攪拌設備和連續滾筒式攪拌設備
      D.間歇式攪拌設備和強制式攪拌設備
    20.路基工程作為單獨合同段進行交工驗收時,應邀請( )。

      A.路面施工單位 B.交通執法
      C.運營 D.養護

    二、多項選擇題(共10題,每題2分。每題的備選項中,有2個或2個以上符合題意,至少有1個錯項。錯選,本題不得分;少選,所選的每個選項得0.5分)

      21.軟土鑒別的指標有( )。
      A.天然孔隙比 B.天然含水率
      C.壓縮系數 D.CBR值
      E.快剪內摩擦角
    22.路基土體最佳含水率測定的試驗方法有( )。

      A.灌砂法 B.貝克曼梁法
      C.振動臺法 D.擊實試驗法
      E.表面振動壓實儀法

    23.適用于二級公路的基層和底基層的材料有( )。
    A.水泥穩定級配碎石 B.水泥穩定未篩分碎石
      C.水泥穩定細粒土 D.水泥穩定煤矸石
      E.水泥穩定礫石
    24.按結構體系劃分,橋梁結構基本體系包括( )。
     A.梁式橋  B.拱式橋 C.連續剛構橋 D.懸索橋  E.斜拉橋
    25.公路隧道超前支護工程的主要技術措施有( )。
    A.鋼拱架和格柵鋼架 B.超前小導管
      C.管棚 D.圍巖預注漿加固
      E.超前錨桿
    26.交通標線是由施劃或安裝于道路上的各種線條、箭頭、( )等構成。
    A.文字 B.圖案C.禁令標志 D.實體標記E.立面標記

    27.公路工程流水施工的空間參數有( )。
    A.施工過程數 B.工作面C.施工段 D.流水節拍 E.施工層

      28.關于路基工程施工安全管理措施的說法,正確是有( )
      A.地面橫向坡度陡于1:10的區域,取土坑應設在路堤下側
      B.深路塹開挖中遇到地下水出露時,必須邊排水邊開挖
      C.滑坡體可采用削陡坡減載方案整治,嚴禁爆破減載
      D.路基范圍內暫時不能遷移的結構物應預留土臺,并應設置警示標志
      E.雷雨季節高邊坡爆破應采用弱電起爆法

      29.關于便道便橋的說法,正確的有( )。
      A.便道路面寬度不小于3m,原則上每300m范圍內應設置一個長度不小于20m、路基寬度不小于5.5m錯車道
      B.人車混行便橋?qū)挾炔恍∮?.5m
      C.便道路口應設限速標志,跨越(臨近)道路施工應設置警告標志,危險段應設置防護及警告標牌
      D.途經小橋應設置限載、限寬標志
      E.便橋橋面設立柱間距1.5~2.0m、高1.2m的欄桿防護
      30.生產安全事故發生后,報告事故應包括的內容有( )。

      A.事故發生單位概況
      B.事故的簡要經過
      C.事故造成的傷亡人數和直接經濟損失
      D.事故發生的原因和事故性質
      E.已經采取的措施

    三、實務操作和案例分析題(共4題,每題各20分)
      (一)
      【背景資料】

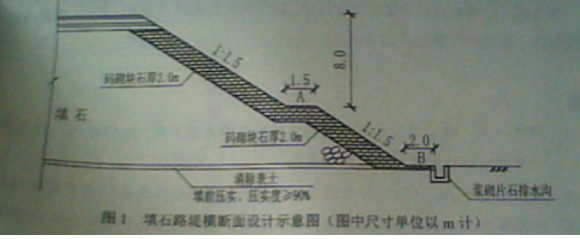

      某施工單位承建了一段二級公路的路基工程,路基寬度12m,其中設計有1250m的填石路堤,其橫斷面設計示意圖如圖1所示:

    施工中發生以下事件:
      事件一:填石路堤施工前,施工單位選擇了地質條件,路基斷面形式等具有代表性的K32+430~K32+530段鋪筑了填石路堤試驗路段,填料均取自主線K32+010~K32+300段路塹爆破的石灰?guī)r石渣,對擬作為路堤填料的材料進行取樣試驗,其單軸飽和抗壓強度在40~55MPa之間,屬于中硬巖石。
      通過路堤試驗段施工,施工單位總結出一套適用于該段填石路堤施工的方案,確定了滿足填石路堤壓實質量控制標準的機械組合以及壓實機械規格、松鋪厚度、沉降差、孔隙率等相關參數與指標,填石路堤機械配置見表1

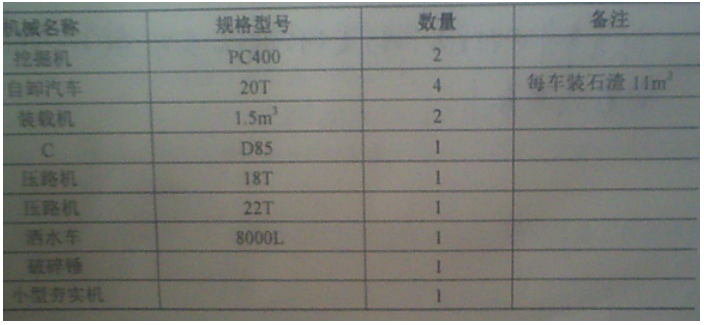

    表1填石路堤機械配置表
    事件二:施工中,為控制分層填筑松鋪厚度和減少攤鋪工作量,施工單位根據車配置和試驗路段獲取的松鋪厚度50cm計算出填石路堤填前正方形網絡尺寸。并用石灰粉劃分成方格網,采用兩邊掛線施工以控制松鋪厚度,每格上料一車。
      事件三:針對涉及圖要求碼砌的2M厚塊石工程量,施工單位提出需按干砌塊石來單獨計量,而監理單位則要求同路基中的填石一起均按填石路堤計量。
    事件四:在填石路堤質量檢驗過程中,施工單位實測的項目有:壓實、縱斷高程、中線偏位、寬度、平整度、邊坡坡度。

    【問題】
      1.事件一中,施工單位填石路堤試驗路段選擇是否正確,說明理由。補充事件一中路堤試驗段壓實工藝主要參數。
      2.寫出圖1中A、B兩處部位的名稱,寫出表1中機械設備C的名稱與作用。
      3.計算事件二中填石路堤填前正方形網格每一格的邊長。(單位:m,計算結果保留小數點后1位)
      4.事件三中,施工單位與監理單位的做法哪個正確?說明理由。
    5.事件四中填石路堤實測項目中的漏項。寫出實測項目中的關鍵項目

      (二)
      【背景資料】
    某施工單位承建了一段二級公路,其中1號橋梁起訖樁號為K30+500~K30+596,橋型立面布置示意圖如圖2所示,該橋為單向雙室現澆預應力混凝土連續箱梁,下部結構為灌澆式橋墩,輕型橋臺,橋梁縱坡為1%,2號墩承臺尺寸為8×3.6×3.5m(橫橋向×縱橋向×高)。地下水位高程為953.0m,上部結構采用滿堂式支架現澆施工。
     施工中發生以下事件:
      事件一:2號墩地下水位較高,根據2號墩處地質資料,其承臺基坑開挖時采取坑壁加固措施。
      事件二:“1號橋薄壁墩專項施工方案”中,確定了施工質量控制關鍵點:(1)…;(2)…;(3)…;(4)…;(5)墩頂支座預埋件位置、數量控制;(6)墩身與承臺連接處混凝土裂縫控制;(7)墩身實心段混凝土裂縫控制。
      事件三:按照《公路工程施工安全技術規范》要求,項目部編制了“1號橋現澆梁專項施工方案”。專項施工方案中支架現澆施工流程主要包括:地基處理→A→模板系統安裝→B→鋼筋、預應力筋安裝→C→混凝土澆筑→混凝土養護→預應力筋張拉→落架、模板支架拆除。
      事件四:項目部編制的“1號橋現澆梁專項施工方案”,經項目總工程師審核,總監理工程師審查后,即開始實施。
    【問題】
      1.寫出圖2中構造物M的名稱。
      2.事件一中,2號墩承臺施工宜采用哪兩種坑壁支護方式?
      3.寫出事件二中薄壁墩施工質量控制關鍵點(1)、(2)、(3)、(4)的內容。
      4.寫出事件三中工序A、B、C、D的名稱。
      5.事件四中,專項施工方案的審批程序是否正確,若不正確寫出正確的審批程序。

     (三)
      【背景資料】
    某施工單位承建了長度10km的路基工程,該路面工程采用熱拌瀝青混合料面層,施工單位中標后,項目負責人立即授權人員進場。技術負責人組織編寫了路面施工方案,其中熱拌瀝青混合料面施工工藝流程圖如圖3所示:
    施工中發生以下事件:
      事件一:施工單位噴灑透層油時,施工技術要求如下:
      (1)透層油采用瀝青灑布車,按設計噴油量分兩次均勻灑布。
      (2)透層油灑布后應不致流淌,應滲入基層一定深度,在表面形成油膜。
      (3)氣溫低于10℃或大風,即將降雨時,不得噴灑透層油。
      (4)透層油灑后應待充分滲透,一般不少于24h后才能攤鋪上層。
      (5)在進行下一道工序前,應將局部有多余的未滲入基層的透層油清除。
      事件二:施工單位通過試驗段施工,確定了松鋪系數、施工工藝,機械配備等指標,且通過瀝青混合料馬歇爾試驗評價了瀝青混合料在外力作用下抵抗變形的能力,抗塑性變形的能力等指標。
      事件三:參與項目施工的施工機械設備種類和數量較多,施工單位對施工設備建立了管理臺賬,每臺設備講行了歸檔,主要歸檔內容如下:
      (1)設備的名稱、類別、數量、統一編號。
      (2)產品合格證及生產許可證(復印件及其他證明材料)。
      (3)《大、中型設備安裝、拆卸方案》《施工設備驗收單》及《安裝驗收報告》。

      【問題】

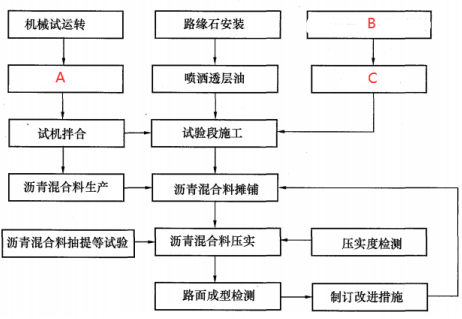

      1.寫出圖3中工藝A、B、C的內容。(從“瀝青混凝土配合比、配合比調試、批準配合比”中選擇)。
      2.逐條判斷事件一中的施工技術要求是否正確由,若不正確寫出正確的施工技術要求。
      3.寫出事件二中馬歇爾試驗評價瀝青混合料在外力作用下抵抗變形的能力和抗塑性變形的能力等指標。
      4.補充事件三中,機械設備檔案的內容。

      。
      (四)
      【背景資料】
      某施工單位承建了一座單道隧道工程,隧道長度300m,建筑限界凈高5m,凈寬9m。無緊急停車帶。隧道圍巖等級為Ⅲ級和Ⅳ級,其中Ⅳ級圍巖復合式襯砌斷面示意圖如圖4所示。開工前。施工單位在當?shù)卣杏昧瞬糠洲r(nóng)民工,簽訂了勞動合同,約定了工額支付標準、支付時間和方式等內容,并將勞動合同報有關單位備案。
    施工中發生以下事件:

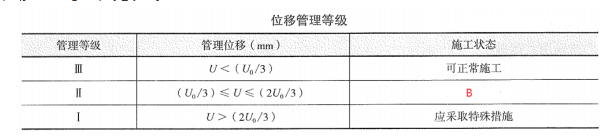

      事件一:監控量測方案中確定了洞內外觀察、圍巖體內位移(洞內設點)、周邊位移、拱頂下沉、錨桿軸力、鋼架內力及外力等監控量測項目,并明確了量測部位和測點布置;在量測數據處理與應用中給出了位移管理等級,見表4。
    事件二:施工單位確定用水量時,考慮了施工人員的生活用水、浴池用水、消防用水、襯砌施工用水(包括拌和、養護和沖洗等用水)、噴霧灑水用水等因素的耗水量,并在洞口上方砌筑了一座高壓水池。
    事件三:隧道施工完成后進行了交工驗收,交工驗收工程質量得分為85分。通車試運營2年后,項目法人按竣工驗收工作程序及時組織了竣工驗收,竣工驗收委員會對工程質量的評分為86分,質量監督機構對工程質量的鑒定得分為82分。 【問題】

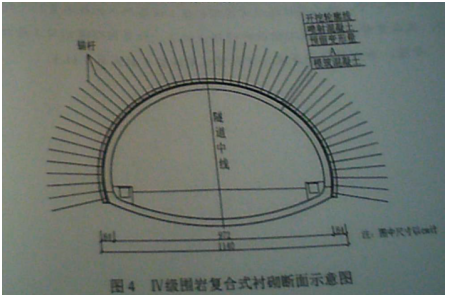

      1.圖4中,構造物A表示什么?按跨度進行分類,該隧道屬于哪種類型?
      2.根據《公路建設市場管理辦法》,背景資料中的勞動合同應報哪些單位備案?
      3.事件一所列的監控量測項目中,哪些屬于選測項目?指標UO表示什么?寫出施工狀態B的內容。
      4.事件二中,施工單位還應考慮哪些施工設備用水的耗水量?(列出2種)
    5.改正背景資料中竣工驗收時的錯誤做法。計算該隧道的竣工驗收工程質量評分值。為何種質量等級?(計算結果保留小數點后1位)

    公路實務答案:
    單選部分
    1、【參考答案】A
    【解析】土方路堤填筑時,每一填筑層壓實后的寬度不得小于設計寬度。

    2.【參考答案】B
      【解析】加筋擋土墻施工中,路基施工分層厚度及每層碾壓遍數,應根據拉筋間距、碾壓機具和密實度要求,通過試驗確定,不得使用羊足碾碾壓。靠近墻面板1m范圍內,應使用小型機具夯實或人工夯實,不得使用重型壓實機械壓實。
    3、 【參考答案】B
    【解析】

    4、 【參考答案】D
      【解析】A選項正確說法:在初平的路段上,應用拖拉機、平地機或輪胎壓路機快速碾壓一遍;B選項正確說法:整形前,對局部低洼處應用齒耙將其表層50mm以上的材料耙松,并用新拌的混合料找平,再碾壓一遍;C選項正確說法:終平時,應將局部高出部分刮除并掃出路外;對局部低洼處,不再找補。
    5、【參考答案】A
    【解析】按組成結構分類
    6、【參考答案】B
      【解析】A選項正確說法:混凝土抗壓強度試驗是以邊長為150mm的正立方體標準試件;C選項正確說法:試件如有蜂窩缺陷,可以在試驗前3d用水泥漿填補修整,但需在報告中加以說明;D選項正確說法:壓力試驗時,以成型時的側面作為受壓面,將混凝土置于壓力機中心并使位置對中。
    7、【參考答案】C
    8、【參考答案】D
    【解析】構件應按其安裝的先后順序編號存放,預應力混凝土梁、板的存放時間不宜超過3個月,特殊情況下不應超過5個月。存放時間超過3個月時,應對梁、板的上拱度值進行檢測,當上拱度值過大將會嚴重影響后續橋面鋪裝施工或梁、板混凝凝土產生嚴重開裂時,則不得使用。
    9、 【參考答案】B
      【解析】梁體預應力孔道壓漿結束后應將錨具外部清理干凈,并應對梁端混凝土進行鑿毛。對錨具進行防銹處理,按設計要求設置鋼筋網片,澆筑封端混凝土。封端應采用無收縮混凝土,其強度應符合設計規定,并應嚴格控制梁體長度。
    10、 【參考答案】B
      【解析】A選項正確說法:拱式明洞主要由頂拱和內外邊墻組成。C選項正確說法:洞門墻應根據實際需要設置伸縮縫、沉降縫和泄水孔。D選項正確說法:主體構造物通常指洞身襯砌和洞門構造物,附屬構造物是主體構造物以外的其他建筑,是為了運營管理、維修養護、給水排水、供蓄發電、通風、照明、通信、安全等而修建的構造物。
    11、【參考答案】A
    【解析】B正確說法:初期支護噴射混凝土應采用濕噴法。C初期支護背后孔洞不應采用石棉瓦填筑。D選項正確說法:仰拱初期支護噴射混凝土及仰拱填充混凝土不得與仰拱襯砌混凝土一次澆筑。
    12、 【參考答案】C
      【解析】A選擇正確說法:預制混凝土護欄塊使用的模板,應采用鋼模板。B選擇正確說法:由凝土護欄的安裝應從一端逐步向前推進。D選項正確說法:每節護欄構件的混凝土必須一次澆筑完成,不得間斷。
    13、【參考答案】C
    14、【參考答案】A
    【解析】A壓實度屬于關鍵項目,合格率不低于95%,BCD屬于一般項目,合格率不低于80%。
    15、【參考答案】C
      【解析】ABD應編制專項施工方案,C應編制專項施工方案并需專家論證審查。
    16、 【參考答案】D
      【解析】單價或金額欄的數字一般由承包人投標時填寫,而其他部分一般由業主或者招標單位在編制工程量清單時確定。
    17、【參考答案】C
      【解析】開工預付款的金額在項目專用條款數據表中約定(開工預付款是一項由業主提供給承包人用于開辦費用的無息貸款,國際上一般規定范圍是0~20%,國內開工預付款金額一般應為10%簽約合同價。)
    18、【參考答案】A
      【解析】B選項正確說法:自建房屋最低標準為活動板房,建設宜選用阻燃材料,搭建不宜超過兩層。C選項正確說法:生活污水排放應進行規劃設計,設置多級沉淀池。D選項正確說法:駐地內應設有必要的防雷設施,在條件允許情況下駐地應設置報警裝置和監控設施。
    19、 【參考答案】C
      【解析】瀝青混凝土攪拌設備分類。分間歇式和連續滾筒式。間歇式攪拌機又分為強制式和自落式。
    20、【參考答案】A
    【解析】路基工程作為單獨合同段進行交工驗收時,應邀請路面施工單位參加。
    多選部分:
    21、【參考答案】ABCE
    【解析】軟士可按表2B311018-1進行鑒別。當表中部分指標無法獲取時,可以天然孔隙比和天然含水率兩項指標為基礎,采用綜合分析的方法進行鑒別。
    22、【參考答案】CDE
    【解析】最佳含水量是指擊實曲線上最大干密度所對應的含水率。在路基壓實過程中,路基的含水量對所能達到的密實度起著非常大的作用,是路基施工的一個重要控制參數。試驗方法有擊實試驗法、振動臺法和表面振動壓實儀法。
    23、【參考答案】ABDE
    24、【參考答案】ABD
    【解析】橋梁按結構體系劃分,有梁式橋、拱式橋、剛架橋、懸索橋4種基本體系。
     25、【參考答案】BCDE
    【解析】隧道施工過程中,當遇到軟弱破碎圍巖時,其自支護能力是比較弱的,經常采用的超前支護措施有超前錨桿、插板、超前小導管、管棚及圍巖預注漿加固等。
    26、【參考答案】ABDE
    【解析】交通標線的主要作用是傳遞有關道路交通的規則、警告和指引交通。它是由施劃或安裝于道路上的各種線條、箭頭、文字、圖案、立面標記、實體標記、突起路標等構成的。
    27、【參考答案】BCE
      【解析】公路工程常用的流水參數
      (1)工藝參數:施工過程數n(工序個數)、流水強度V;
      (2)空間參數:工作面A、施工段m、施工層;
      (3)時間參數:流水節拍t、流水步距K、技術間歇Z、組織間歇、搭接時間。
    28、 【參考答案】CD
      【解析】A選項正確說法:地面橫向坡度陡于1:10的區域,取土坑應設在路堤上側;B選擇正確說法:開挖中遇到地下水出露時,必須先做好排水后開挖;E選項的正確說法:雷雨季節應采用非電起爆法。
    29、【參考答案】BCDE
    【解析】A正確說法:路面寬度不小于3.0m,原則上每300m范圍內應設置一個長度不小于20m、路面寬度不小于5.5m的錯車道。
    30、【參考答案】ABE
      【解析】報告事故應當包括下列內容:
      (1)事故發生單位概況。
      (2)事故發生的時間、地點以及事故現場情況。
      (3)事故的簡要經過。
      (4)事故已經造成或者可能造成的傷亡人數(包括下落不明的人數)和初步估計的直接經濟損失。
      (5)巳經采取的措施。
      (6)其他應當報告的情況。

    實務操作和案例分析題部分:
    (一)
    【參考答案】
      1.不正確。理由:K32+430~K32+530段試驗路段的長度為100m<200m(不足200m)。
      補充壓實工藝參數:碾壓遍數、碾壓速度。
      2.A邊坡平臺、B護坡道。
      設備C推土機,作用:整平(或平整)。
      3.(m)。
      4.監理單位的做法正確。理由:根據公路工程計量規則,邊坡碼砌的工程量應計量在利用石方項目中,不單獨計量。
      5.漏項:彎沉、橫坡、邊坡平順度。
    關鍵項目:壓實、彎沉。
    (二)
    【參考答案】
      1.樁基礎。
      2.鎖口鋼板樁圍堰、鎖口鋼管樁圍堰。
      3.(1)墩身錨固鋼筋預埋質量控制;(2)墩身平面位置控制;(3)墩身垂直度控制;(4)模板接縫錯臺控制。
      4.A支架搭設、B支架加載預壓、C內模安裝。
      5.不正確。
      理由:經施工單位技術負責人簽字、加蓋單位公章,總監理工程師簽字加蓋執業印章,施工單位還應組織專家論證審查。
    (三)
    【參考答案案】
      1.A配合比調試、B瀝青混凝土配合比、C批準配合比。
      2.(1)不正確,透層油宜采用瀝青灑布車一次噴灑均勻。
      (2)不正確,不得在表面形成油膜。
      (3)正確。
      (4)正確。
      (5)正確。
      3.穩定度在外力作用下抵抗變形的能力。
    流值是抗塑性變形能力的指標。
    4. 設備的購買日期、使用說明書等技術資料、各設備操作人員資格證明材料
    (四)
    【參考答案】
      1.A防水層。
      按跨度分類,該隧道屬于一般跨度隧道。
      2.項目監理工程師和項目法人備案。
      3.選測項目:圍巖體內位移(洞內設點)、錨桿軸力、鋼架內力及外力。
      U0設計極限位移值。
      B應加強支護。
      4.鑿巖機用水、空壓機冷卻用水。
      5.改正:交通運輸主管部門按竣工驗收工作程序及時組織竣工驗收。
      85×0.2+86×0.2+82×0.6=83.4。
      質量等級:合格。
