    2015年一級建造師《工程項目管理》真題

    一、單項選擇題
    1.“建設工程項目法人決策的理性化程度以及建筑企業經營者的經營管理理念”屬于影響建設工程質量的()。
    A.管理環境因素
    B.人的因素
    C.方法的因素
    D.社會環境因素
    【參考答案】B
    P163
    2.根據《中華人民共和國招標投標法實施管理條例》(國務院令 613 號),投標有效期從)起計算。
    A.提交投標文件開始之日
    B.購買招標文件的截止之日
    C.提交投標文件的截止之日
    D.招標文件規定開標之日
    【參考答案】C
    3.下列工程項目策劃工作中,屬于建設工程項目實施階段管理策劃的是()。
    A.確定項目實施期管理總體方案
    B.確定生產運營期設施管理總體方案
    C.確定項目風險管理與工程保險方案
    D.確定生產運營期經營管理總體方案
    【參考答案】C
    P4O
    4.關于職業健康安全與環境管理體系管理評審的說法,正確的是()。
    A.管理評審的是管理體系接受政府監督的一種機制
    B.管理評審是最高管理者對管理體系的系統評價
    C.管理審評是管理體系自我保證和自我監督的一種機制
    D.管理評審是第三方論證機構對管理體系的系統評價
    【參考答案】B
    P227
    5.施工技術準備工作的質量控制包括()。
    A.明確質量控制方法
    B.計量控制
    C.測量控制
    D.施工平面圖控制
    【參考答案】A
    P188
    6.下列雙代號時標網絡計劃中,關鍵線路有()條。
    A.5
    B.4
    C.3
    D.2
    【參考答案】C
    P134
    7.下列安全生產管理制度中,最基本,也是所有制度的核心的是()。
    A.安全生產教育培訓制度
    B.安全生產責任制
    C.安全檢查制度
    D.安全措施計劃制度
    【參考答案】B
    P228
    8.已知工程 F 有且僅有兩項并行的今后工作 G 和 H,G 工作的最遲開始時間為第 12 天,最早開始時間為第 8 天;H 工作的最遲完成時間為第 14 天,最早完成時間為第 12 天;工作 F 與G、H 的時間間隔分別為 4 天和 5 天,則 F 工作的總時差為(
    )天。
    A.9
    B.7
    C.5
    D.0
    【參考答案】B
    P144
    9.某施工項目部根據以往項目的材料實際耗用情況,結合具體施工項目要求,制定領用材料標準控制發料。這種材料用量控制方法是()。
    A.定額控制
    B.計量控制
    C.指標控制
    D.包干控制
    【參考答案】C
    P101
    10.關于施工方項目管理目標和任務的說法,正確的是()。
    A.施工方項目管理僅服務于施工方本身的利益
    B.施工方項目管理不涉及動用前準備階段
    魯班培訓(河南分校)主營:BIM培訓、建造師培訓、消防工程師培訓、造價工程師培訓、安全工程師培訓、監理工程師培訓等;學歷提升及戶外團隊拓展等;建筑企業團隊培訓等,電話:0371-55696552。
    C.施工方成本目標由施工企業根據其生產和經營情況自行確定
    D.施工方不對業主方指定分包承擔的目標和任務負責
    【參考答案】C
    P15-16
    11.采用固定總價合同,承包商需承擔一定風險,下列風險中,屬于承包商價格風險的是)。
    A.設計深度不夠造成的誤差
    B.工程量計算錯誤
    C.工程范圍不確定
    D.漏報計價項目
    【參考答案】D
    P308
    12.關于影響系統目標實現因素的說法,正確的是()。
    A.組織是影響系統目標實現的決定性因素
    B.系統組織決定了系統目標
    C.增加人員數量一定會有助于系統目標的實現
    D.生產方法與工具的選擇與系統目標實現無關
    【參考答案】A
    P17

    13.某項目按施工進度編制的施工成本計劃入下圖,則 4 月份計劃成本是()萬元。
    A.300
    B.400
    C.750
    D.1150
    【參考答案】B
    P93
    14.施工現場文明施工管理組織的第一責任人()。
    A.項目經理
    B.總監理工程師
    C.業主代表
    D.項目總工程師
    【參考答案】A
    P261

    15.關于建設工程管理內涵的說法,正確的是()。
    A.建設工程項目管理和設施管理即為建設工程管理
    B.建設工程管理不涉及項目使用期的管理方對工程的管理
    C.建設工程管理是對建設工程的行政事務管理
    D.建設工程管理工作是一種增值服務
    【參考答案】D
    P3
    16.根據建設工程項目施工成本的組成,屬于直接成本的是()。
    A.工具用具使用費
    B.職工教育經費
    C.機械折舊費
    D.管理人員工資
    【參考答案】C
    P91
    17.關于工程監理單位工作性質的說法,正確的是()。
    A.工程監理單位接受業主的委托必須保證項目目標的實現
    B.工程監理單位在組織上不能依附于監理工作的對象
    C.工程監理單位從事監理工作的人員均應是注冊監理工程師
    D.工程監理單位以獨立的第三方身份處理業主和承包商的沖突
    【參考答案】B
    P73
    18.關于 FIDIC《永久設備和設計——建造合同條件》內容的說法,正確的是()。
    A.業主委派工程師管理合同
    B.承包商僅需負責提供設備和建造工作
    C.合同計價采用單價合同方式,某些子項采用包干價格
    D.合同計價采用總價合同方式,合同價格不能調整
    【參考答案】A
    P352
    19.關于施工安全技術措施的說法,正確的是()。
    A.施工安全技術措施要有針對性
    B.施工安全技術措施必須包括固體廢棄物的處理
    C.施工安全技術措施不可以包括針對自然災害的應急預案
    D.施工安全技術措施可在工程開工后制定
    【參考答案】A
    P242-243
    20.根據《建筑市場誠信行為信息管理辦法》(建市(2007)9 號),建設行政主管部門市場誠信信息平臺上不良行為記錄的公布時間,除法律、法規另有規定的,應為行政處罰決定作出后(
    )日后。
    A.14
    B.10
    C.7
    D.5
    【參考答案】C
    P335
    21.關于施工進度計劃調整的說法,正確的是()。
    A.當資源供應發生異常時,可調整工作的工藝關系
    B.當實際進度計劃拖后時,可縮短關鍵工作持續時間
    C.為充分利用資源、降低成本,應減少資源的投入
    D.任何情況下均不允許增減工作項目
    【參考答案】B
    P155

    22.關于施工合同跟蹤的說法,錯誤的是()。
    A.承包單位的合同管理職能部門對合同執行者的履行情況進行跟蹤、監督和檢查
    B.合同執行者本身對合同計劃的執行情況進行跟蹤、檢查和對比
    C.合同跟蹤的內容包括業主是否及時給與了指令、答復等
    D.可以將工程任務發包給專業分包完成,并由專業分包對合同計劃的執行進行跟蹤、檢查和
    對比
    【參考答案】D
    325
    23.下列施工合同風險中,屬于管理風險的是()。
    A.業主改變設計方案
    B.對環境調查和預測的風險
    C.自然環境的變化
    D.合同所依據環境的變化
    【參考答案】B
    P313
    24.事故責任者和廣大群眾了解事故發生的原因及所造成的危害,并深刻認識到搞好安全生產的重要性,從事故中吸取教訓,提高安全意識,改進安全管理工作。這體現了事故處理中的(
    )原則。
    A.事故原因未查清不放過
    B.事故責任人未受到處理不放過
    C.事故責任人和周圍群眾未受到教育不放過
    D.事故沒有指定切實可行的整改措施不放過
    【參考答案】C
    P258
    25.某工程每月所需混凝土量相同,混凝土用量為 3200m3,計劃 4 個月完成,混凝土綜合價
    格為 1000 元/m
    3;實際混凝土用量為 5000m
    3,用時 5 個月,從第 1 個月至第 5 個月各月混凝
    土價格指數(%)為 100,115,110,105,115。則根據贏得值法,前 3 個月的費用偏差為
    ()萬元。
    A.-30
    B.-25
    C.-22
    D.-20
    【參考答案】B
    P103
    解析:費用偏差=已完工作預算費用-已完工作實際費用
    前三個月的已完工作預算費用=3000×1000=3000000 元
    前三個月的已完工作實際費用=(1000×100%+1000×115%+1000×110%)=3250000 元
    前 3 個月的費用偏差=3000000-3250000=-250000 元
    26.某單價合同的投標報價單中,投標人的投標書出現了明顯的數字計算錯誤,導致總價和
    單價計算結果不一致,下列行為中,屬于業主權利的是(
    )。
    A.業主有權先作修改再評價,以總價作為最終報價結果
    B.業主沒有權利先修改后評價,可以宣布該投標人廢標
    C.業主沒有權利修改再評價,可以請該投標人再報價
    D.業主有權利先作修改再評標,以單價為準調整的總價作為最終報價結果
    【參考答案】D
    P306
    27.根據《建設工程施工合同(示范文本)》(GF-2013-0201),工程未經竣工驗收,發包
    人擅自使用的,以(
    )為實際竣工日期。
    A.承包人提交竣工驗收申請報告之日
    B.轉移占有工程之日
    C.監理人組織竣工初驗之日
    D.發包人簽發工程接收證書之日
    【參考答案】B
    P286
    28.一般情況下,橫道圖能反映出工作的(
    )。
    A.總時差
    B.最遲開始時間
    C.持續時間
    D.自由時差
    【參考答案】C
    P128
    29.根據我國保險制度,關于建設工程第三者責任險的說法,正確的是(
    )。
    A.被保險人是項目法人和承包人以外的第三人
    B.賠償范圍包括承包商在工地的財產損失
    C.被保險人是項目法人和承包人
    D.賠償范圍包括承包商在現場從事與工作有關的職工傷亡
    【參考答案】C
    P316
    30.用于表示組織系統中各子系統或各元素間指令關系的工具是(
    )。
    A.項目結構圖
    B.工程流程圖
    C.組織結構圖
    D.職能分工表
    【參考答案】C
    P17
    31.關于施工現場宿舍設置的說法,正確的是(
    )。
    A.室內凈高 2.5m
    B.室內通道寬度 0.8m
    C.每間宿舍居住 18 人
    D.使用通鋪
    【參考答案】A
    P268
    32.某施工總承包單位依法將自己沒有足夠把握實施的防水工程分包給有經驗的分包單位,
    屬于質量風險應對的(
    )策略。
    A.轉移
    B.規避
    C.減輕
    D.自留
    【參考答案】A
    P167
    33.在應用因果分析圖確定質量問題的原因時,正確做法是(
    )。
    A.不同類型質量問題可以共同使用一張圖分析
    B.通常選出 1-5 項作為最主要原因
    C.為避免干擾,只能由 QC 小組成員獨立進行分析
    D.由 QC 小組組長最終確定分析結果
    【參考答案】B
    P210
    34.為趕上已拖延的施工進度,項目部決定采用混凝土泵代替原來的塔吊運輸混凝土。該糾
    偏措施屬于(
    )。
    A.管理措施
    B.組織措施
    C.經濟措施
    D.技術措施
    【參考答案】D
    P157
    35.某基礎工程合同價為 2000 萬元,合同總工期為 20 個月,施工過程中因設計變更,導致
    增加額外工程 400 萬元,業主同意工期順延。則承包商按造價比例法可索賠工期(
    )個
    月。
    A.8
    B.6
    C.4
    D.2
    【參考答案】C
    P350
    解析:每個月價格為 2000 萬÷20 個月=100 萬
    400÷100=4 天
    36.編碼信息、單位組織信息、項目組織信息等屬于(
    )信息。
    A.管理類
    B.組織類
    C.經濟類
    D.技術類
    【參考答案】B
    P360
    37.下列施工檢驗批驗收的做法中,正確的是(
    )。
    A.存在一般缺陷的檢驗批應推倒重做
    B.某些指標不能滿足要求時,可予以驗收
    C.嚴重缺陷經加固處理后能滿足安全使用要求,可按技術處理方案進行驗收
    D.經加固處理后仍不能滿足安全使用要求的分部工程可缺項驗收
    【參考答案】C
    P199
    38.溝通過程的五要素包括(
    )。
    A.溝通主體、溝通客體、溝通介體、溝通環境和溝通渠道
    B.溝通主體、溝通客體、溝通介體、溝通內容和溝通渠道
    C.溝通主體、溝通客體、溝通介體、溝通環境和溝通方法
    D.溝通主體、溝通客體、溝通介體、溝通內容和溝通方法
    【參考答案】A
    P65
    39.某工程的混凝土結構出現較深裂縫,但經分析判定其不影響結構的安全和使用,正確的
    處理方法是(
    )。
    A.表面密封
    B.嵌縫處理
    C.灌漿修補
    D.限制使用
    【參考答案】C
    P207
    40.關于大型建設工程項目總進度目標論證的說法,正確的是(
    )。
    A.大型建設工程項目總進度目標論證的核心工作是編制總進度綱要
    B.大型建設工程項目總進度目標論證首先開展的工作是調查研究和收集資料
    C.大型建設工程項目總進度目標的確定應在項目的實施階段進行
    D.若編制的總進度計劃不符合項目的總進度目標,應調整總進度目標
    【參考答案】B
    P126
    41.項目質量控制體系運行的核心機制是(
    )。
    A.約束機制
    B.反饋機制
    C.持續改進機制
    D.動力機制
    【參考答案】D
    P175
    42.某工程施工檢查發現外墻面磚質量不合格,經調查發現是供應商的供貨質量問題,項目
    部決定更換供應商,該措施屬于項目目標控制的(
    )。
    A.管理措施
    B.組織措施
    C.經濟措施
    D.技術措施
    【參考答案】B
    P58
    43.承包商就已完工,經檢驗合格的工程提出支付申請,監理工程師復核后,業主批準支付
    申請,此工作程序?qū)儆冢?/span>
    )流程。
    A.物資采購工作
    B.信息處理工作
    C.設計工作
    D.管理工作
    【參考答案】D
    P34
    44.采用工程承包模式的大型建設工程項目,建設周期三年,其合同計價方式一般采用
    )。
    A.固定總價合同
    B.單價合同
    C.成本加酬金合同
    D.變動總價合同
    【參考答案】D
    P308

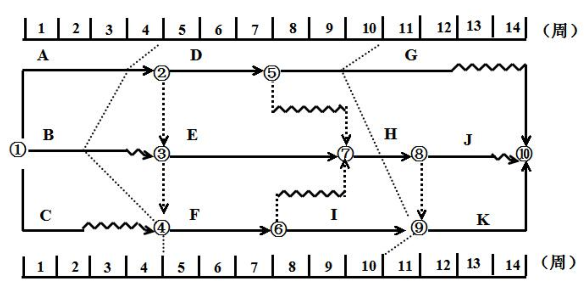

    45.某工程雙代號時標網絡計劃如下圖(時間單位:天),工作 A 的總時差為()天。
    A.0
    B.1
    C.2
    D.3
    【參考答案】B
    P134
    46.建立項目質量控制體系時,首先開展的工作是(
    )。
    A.分析質量控制界面
    B.編織質量控制計劃
    C.制定質量控制制度
    D.確立系統質量控制網絡
    【參考答案】D
    P173
    47.根據《建設工程項目管理規范》(GB/T50326—2006)條文中的風險等級評估表,如果某
    個風險事件將對項目造成中度損失,且發生的可能性很大。則該事件的風險等級為(
    級。
    A.5
    B.4
    C.3
    D.2
    【參考答案】B
    P70
    48.生產經營單位應急預案未按照有關規定備案的,由縣級以上(
    )給予警告,并處罰
    款。
    A.建設主管部門
    B.安全生產監督管理部門
    C.建設工程質量監督機構
    D.人民政府
    【參考答案】B
    P256
    49.某工程在澆筑樓板混凝土?xí)r,發生支模架坍塌,造成 3 人死亡,6 人重傷,經調查,系
    現場技術管理人員未進行技術交底所致。該工程質量事故應判定為(
    )。
    A.操作責任的較大事故
    B.操作責任的重大事故
    C.指導責任的較大事故
    D.指導責任的重大事故
    【參考答案】C
    P202
    50.某網絡計劃如下圖,邏輯關系正確的是(
    )。
    A.E 的緊前工作是 BD
    B.A 完成后同時進行 CF
    C.AB 均完成后進行 E
    D.F 的緊前工作是 DE
    【參考答案】A
    P131
    51.下列工作任務中,不屬于信息管理部門的是(
    )。
    A.負責編制行業信息管理規范
    B.負責信息處理工作平臺的建立和運行維護
    C.負責工程檔案管理
    D.負責協調各部門的信息處理工作
    【參考答案】A
    P359
    52.下列工程項目策劃工作中,屬于項目決策階段合同策劃的是(
    )。
    A.組織方案設計競賽
    B.確定項目設計合同結構方案
    C.擬定施工合同文本
    D.確定實施期合同結構總體方案
    【參考答案】D
    P40
    53.根據《建設工程項目管理規范》(GB/T50326-2006),項目管理規劃包括(
    )。
    A.項目管理規劃原則和內容
    B.項目管理規劃大綱和配套措施
    C.項目管理規劃大綱和實施大綱
    D.項目管理規劃大綱和實施規劃
    【參考答案】D
    P48
    54.根據《建設工程施工合同(示范文本)》(GF-2003-0201),承包人應在首次收到發包
    人要求更換項目經理的書面通知后(
    )天內向發包人提出書面改進報告。
    A.28
    B.21
    C.14
    D.7
    【參考答案】C
    P61
    55.關于虛工作的說法,正確的是(
    )。
    A.虛工作只在雙代號網絡計劃中存在
    北京龍本教育科技有限公司 官網 www.lobn.com.cn
    魯班企業大學 http://eln.lobn.net:8088/
    魯班培訓:北京市海淀區三里河路 9 號建設部威可達辦公樓
    客服:4006-1082-99
    微信:obnnet
    B.虛工作一般不消耗資源但占用時間
    C.虛工作可以正確表達工作間邏輯關系
    D.雙代號時標網絡計劃中虛工作用波形表示
    【參考答案】C
    56.運用建設工程的項目信息門戶輔助施工項目進度控制,屬于進度控制的(
    )措施。
    A.技術
    B.管理
    C.經濟
    D.組織
    【參考答案】B
    P157
    57.關于施工預算、施工圖預算“兩算”對比的說法,正確的是(
    )。
    A.施工預算的編制以預算定額為依據,施工圖預算的編制以施工定額為依據
    B.“兩算”對比的方法包括實物對比法
    C.一般情況下,施工圖預算的人工數量及人工費比施工預算低
    D.一般情況下,施工圖預算的材料消耗量及材料費比施工預算低
    【參考答案】B
    P88-89
    58.某項目施工成本數據如下表,根據差額計算法,成本降低率提高對成本降低額的影響程
    度為(
    )萬元。
    項目
    單位
    計劃
    實際
    差額
    預算成本
    萬元
    220
    240
    20
    成本降低率
    %
    3
    3.5
    0.5
    成本降低額
    萬元
    6.6
    8.4
    1.8
    A.0.6
    B.0.7
    C.1.1
    D.1.2
    【參考答案】D
    P115
    解析:(3.5%-3%)×240=1.2
    59.政府質量監督機構對工程項目實施質量監督的第一步工作是(
    )。
    A.制定監督監管工作計劃
    B.抽查工程質量行為
    C.接受建設單位申報手續
    D.監理工程質量監督方案
    【參考答案】C
    P215
    60.建設工程項目在施工時盲目趕工,將導致(
    )。
    A.安全事故發生的概率減小
    B.施工成本增加的概率減小
    C.文明施工實現的概率增加
    D.質量事故發生的概率增加
    【參考答案】D
    P122
    61.施工成本核算要求歸集“三同步”是指(
    )的取值范圍應當一致。
    A.形象進度、產值統計、實際成本
    B.成本預測、成本計劃、成本分析
    C.目標成本、預算成本、實際成本
    D.人工成本、材料成本、機械成本
    【參考答案】A
    P83
    62.下列施工組織設計的內容中,屬于施工部署及施工方案的是(
    )。
    A.施工資源的需求計劃
    B.施工資源的優化配置
    C.投入材料的堆場設計
    D.施工機械的分析選型
    【參考答案】D
    P53
    63.某國際工程合同額為 5000 萬元人民幣,合同實施天數為 300 天,由國內某承包商承包施
    工,該承包商同期總合同額為 5 億人民幣,同期內公司的總管理費為 1500 萬元;因為業主
    修改設計,承包商要求工期延期 30 天,該工程項目部在施工索賠中總部管理費的索賠額是
    )萬元。
    A.50
    B.15
    C.12
    D.10
    【參考答案】B
    P346
    解析:第一步:對某一工程提取的管理費=同期內公司的總管理費×該工程的合同額/同期內
    公司的合同總額,即=1500 萬×5000 萬/一億=150 萬
    第二步:該工程的每日管理費=該工程向總部上繳的管理費/合同實施天數
    即=150 萬/300 天=5000 元
    第三步:索賠的總管理費=該工程的每日管理費×工程延期的天數
    即:=5000 元×30 天=150000 元
    64.在建設工程項目施工成本分析中,成本盈虧異常分析屬于(
    )方法。
    A.因素分析
    B.綜合成本分析
    C.專項成本分析
    D.成本項目分析
    【參考答案】C
    P120
    65.關于鋼筋保護層厚度檢測的說法,正確的是(
    )。
    A.檢測結構部位由監理確定
    B.梁類應抽取構件數量的 2%且不少于 5 個構件
    C.板類構件應抽取構件數量的 5%且不少于 2 個構件
    D.必須采用無損檢測方法
    【參考答案】B
    P191
    66.關于建設工程項目施工總承包管理模式的說法,正確的是(
    )。
    A.施工總承包管理單位應參與全部具體工程的施工
    B.業主進行施工總承包管理單位的招標時,應先確定工程總造價
    C.施工總承包管理單位負責所有分包合同的招標投標工作
    D.業主不需要等待施工圖設計完成后再進行施工總承包管理單位的招標
    【參考答案】D
    P44
    67.關于 FIDIC《EPC 交鑰匙項目合同條件》特點的說法,正確的是(
    )。
    A.適用于承包商作大部分設計的工程項目,承包商要按照業主的要求進行設計
    B.合同采用固定總價合同,只有在特定風險出現時才調整價格
    C.業主委派工程師管理合同,監督工程進度質量
    D.承包商承擔的風險較小
    【參考答案】B
    P352
    68.關于物資采購交貨日期的說法,正確的是(
    )。
    A.凡委托運輸部門送貨的,以供貨方發運產品時承運單位簽發的日期為準
    B.供貨方負責送貨的,以供貨方按合同規定通知的提貨日期為準
    C.凡購方提貨的,以采購收貨戳記的日期為準
    D.凡委托運輸單位代運的產品,以向承運單位提出申請的日期為準
    【參考答案】A
    P293
    69.根據《建筑工程施工質量驗收統一標準》(GB50300-2013),關于檢驗批質量驗收合格
    的說法,正確的是(
    )。
    A.可由監理員組織驗收
    B.應具有完整的施工操作依據、質量檢查記錄
    C.主控項目不需全部檢驗合格
    D.一般項目的檢查具有否決權
    【參考答案】B
    198
    70.下列質量控制工作中,屬于施工技術準備工作的是(
    )。
    A.明確質量控制的重點對象
    B.編制測量控制方案
    C.監理施工現場計量管理的規章制度
    D.正確安裝設置施工機械設備
    【參考答案】A
    P188
    二.多項選擇題
    71.關于溝通障礙的說法,正確的是(
    )。
    A.從信息發送者的角度,影響信息溝通的因素可能是信息譯碼不準確
    B.溝通障礙來自發送者的障礙、接受者的障礙和溝通通道的障礙
    C.溝通障礙包括組織的溝通障礙和能力的溝通障礙兩種形式
    D.從信息接受者的角度看,影響信息溝通的因素可能是心理上的障礙
    E.選擇溝通媒介不當是溝通通道障礙的一個方面
    【參考答案】BDE
    P66-67
    72.根據《建筑工程施工合同(示范文本)》(GF-2013-0201),可以順延工期的情況有(
    )。
    A.發包人比計劃開工日晚 5 天下達開工通知
    B.發包人未按合同約定提供施工現場
    C.發包人提供的測量基準點存在錯誤
    D.監理未按合同約定發出指示,批準文件
    E.分包商或供貨商延誤
    【參考答案】ABCD
    P285
    73.下列施工質量控制點的管理工作中,屬于事前質量預控的有(
    )。
    A.明確質量控制目標
    B.確定質量抽樣數量
    C.質量控制人員在現場進行指導
    D.向施工作業班組認真交底
    E.動態跟蹤管理質量控制點
    【參考答案】AB
    P186
    74.根據《建設工程監理規范》(GB/T50319-2013),編制工程建設監理實施細則的依據有
    )。
    A.工程建設標準
    B.監理大綱
    C.監理委托合同
    D.施工組織設計
    E.工程設計合同
    【參考答案】AD
    P77
    75.某項目成本及成本構成比例數據如下表,正確的有()。
    A.成本增加比例最大的是間接成本
    B.成本降低最多的項目是機械費
    C.成本節約效益最大的是材料費
    D.成本節約做得最好的是措施費
    E.直接成本增加比例最大的是人工費
    【參考答案】ACDE
    P115
    76.建設工程項目總進度目標論證的主要任務有(
    )。
    A.總進度規劃編制
    B.工程實施條件分析
    C.工程實施策劃
    D.項目總進度目標確定
    E.項目經濟評價
    【參考答案】AB
    P126
    77.某項目按最早開始時間編制的施工計劃及各工作每月成本強度(單位:萬元/月)如下圖,D 工作可以按最早開始時間或最遲開始時間進行安排,則 4 月份的施工成本計劃值可以是)萬元。

    A.60
    B.50
    C.25
    D.15
    E.10
    【參考答案】BC
    78.工程質量管理常用數據統計方法中,排列圖方法可用于()的數據狀況描述。
    A.質量偏差
    B.質量穩定程度
    C.質量缺陷
    D.造成質量問題原因
    E.質量受控情況
    【參考答案】ACD
    P210
    79.下列建設工程項目進度控制措施中,屬于管理措施的有()。
    A.選擇合同結構
    B.監理管理組織體系
    C.明確管理職能
    D.分析工程風險
    E.確定物資采購模式
    【參考答案】ADE
    P156
    80.某工作橫道圖費用偏差分析如下圖,正確的是()。
    項目編號
    項 目
    名稱
    費用參數額(萬元)
    010302001
    實 心
    磚墻
    已完工作預算費用 40(BCWP)
    計劃工作預算費用 30(BCWS)
    已完工作實際費用 50(ACWP)

    A.費用超支
    B.進度較快
    C.效率較高
    D.可采用抽出部分人員,放慢進度的措施
    E.投入超前
    【參考答案】ABE
    P111
    81.關于施工過程水污染預防措施的說法,正確的有(
    )。
    A.禁止將有毒有害廢棄物作土方回填
    B.施工現場攪拌站廢水經沉淀池合格后也不能用于工地灑水降塵
    C.限制水磨石的污水必須經沉淀池沉淀合格后再排放
    D.現場存放油料,必須對庫房地面進行防滲處理
    E.化學用品、外加劑等要妥善保管,庫內存放
    【參考答案】ACDE
    P265
    82.在施工合同分析中,發包人的合作責任有(
    )。
    A.施工現場的管理,給發包人的管理人員提供生活和工作條件
    B.及時提供設計資料、圖紙、施工場地等
    C.按合同規定及時支付工程款
    D.對平行的各承包人和供應商之間的責任界限做出劃分
    E.及時作出承包人履行合同所必須的決策
    【參考答案】BCDE
    P323
    83.關于風險對策的說法,正確的有(
    )。
    A.編制生產安全事故應急預案是生產者安全風險規避策略
    B.招標人要求中標人提交履約擔保是招標人合同風險減輕策略
    C.承包商設立質量缺陷風險基金是承包商的質量風險自留策略
    D.承包商合理安排施工工期,進度計劃,避開可能發生的自然災害是承包商質量風險規避策
    E.依法組成聯合體承接大型工程項目是承包商的風險轉移策略
    【參考答案】CDE
    P167
    84.工程項目管理信息系統中,合同管理子系統的功能有(
    )。
    A.合同基本數據查詢
    B.合同執行情況統計分析
    C.合同通用條件的編寫
    D.合同結構的選擇
    E.合同結輔助起草
    【參考答案】ABE
    P371
    85.關于業主方項目管理目標和任務的說法中,正確的有(
    )。
    A.業主方項目管理是建設工程項目管理的核心
    B.業主方項目管理工作不涉及施工階段的安全管理工作
    C.業主方項目管理目標包括項目的投資目標、進度目標和質量目標
    D.業主方項目管理目標不包括影響項目運行的環境質量
    E.業主方項目管理工作涉及項目實施階段的全過程
    【參考答案】ACE
    P4-5
    86.在大型群體工程項目中,第一層次質量控制體系可由(
    )的項目管理機構負責建立。
    A.建設單位
    B.涉及總責任單位
    C.代建單位
    D.施工總承包單位
    E.工程總承包企業
    【參考答案】ACE
    P172
    87.在施工總承包管理模式下,對分包單位管理的特點有(
    )。
    A.一般情況下,分包合同由施工總承包管理單位與分包單位簽訂
    B.分包工程款可以通過施工總承包管理單位,也可以由業主直接支付
    C.分包合同價對業主是透明的,有利于業主方控制投資
    D.施工總承包管理單位有責任對分包人的質量和進度進行控制
    E.施工總承包管理單位有義務免費向分包人提供腳手架等設施
    【參考答案】BD
    P44-46
    88.關于組織結構模式、組織分工和工作流程組織的說法,正確的有(
    )。
    A.組織結構模式反映指令關系
    B.工作流程組織反映工作間邏輯關系
    C.組織分工是指工作任務分工
    D.組織分工和工作流程組織都是動態組織關系
    E.組織結構模式和組織分工是一種相對靜態的組織關系
    【參考答案】ABE
    P17-18
    89.下列損失中,屬于建設工程人身意外傷害險中除外責任范圍的有(
    )。
    A.被保險人不忠實履行約定義務造成的損失
    B.項目建設人員由于施工原因而受到人身傷害的損失
    C.戰爭或軍事行為所造成的損失
    D.投標人故意行為所造成的損失
    E.項目法人和承包人以外的第三人由于施工原因受到的財產損失
    【參考答案】ACD
    P315
    90.根據建設工程竣工驗收備案制度,備案文件資料包括(
    )。
    A.工程竣工驗收報告
    B.規劃部門出具的認可文件
    C.工程竣工與驗收申請報告
    D.環保部門出具的準許使用文件
    E.公安消防部門出具的準許使用文件
    【參考答案】ABDE
    P201
    91.下列成本加酬金合同的優點中,對業主有利的有(
    )。
    A.可以確定合同工程內容、工程量及合同終止時間
    B.可以通過分段施工縮短施工工期
    C.可以通過最高限價約束工程成本,轉移全部風險
    D.可以利用承包商的施工技術專家?guī)椭倪M設計的不足
    E.可以較深入介入和控制工程施工和管理
    【參考答案】BDE
    P309
    92.在雙代號網絡圖中,虛箭線的作用有(
    )。
    A.指向
    B.聯系
    C.區分
    D.過橋
    E.斷路
    【參考答案】BCE
    P129
    93.關于安全生產管理制度的說法,正確的有(
    )。
    A.企業取得安全生產許可證,應當具備的條件之一是依法參加工傷保險
    B.新員工上崗前的三級安全教育,對建設工程來說,具體指進企業、進項目、進班組三級
    C.根據《建設工程安全生產條例》,對高大模板工程的專項施工方案,施工單位應當組織專
    家進行論證、審查
    D.按照“三同時”制度要求,安全設施投資應當納入建設工程概算
    E.特種作業人員離開特種作業崗位 1 年后,應當重新進行培訓,經培訓合格后方可上崗作業
    【參考答案】ABCD
    拍 229-236
    94.某工程項目的雙代號時標網絡計劃圖,當計劃執行到第 4 周末及第 10 周末時,檢查得出實際進度前鋒線如下圖所示,檢查結果表明()。
    A.第 4 周末檢查時工作 B 拖后 1 周,但不影響總工期
    B.第 4 周末檢查時工作 A 拖后 1 周,影響總工期 1 周
    C.第 10 周末檢查時工作 G 拖后 1 周,但不影響總工期
    D.第 10 周末檢查時工作 I 提前 1 周,可使總工期提前 1 周
    E.在第 5 周到第 10 周內,工作 F 和工作 I 的實際進度正常
    【參考答案】ACE
    P154
    95.關于合同談判中工期和維修期的說法,正確的有()。
    A.對于具有較多單項工程的建設項目工程,可在合同中明確允許分部位或分批提交業主驗收
    B.由于工程變更原因?qū)て诋a(chǎn)生不利影響時,應該給予承包人要求合理延長工期的權利
    C.承包人只應該承擔由于材料和施工方法及操作工藝等不符合合同規定而產生的缺陷
    D.承包人不能用維修保函來代替業主扣留的保留金
    E.業主和承包人應當根據項目情況、施工環境因素等商定適當?shù)拈_工時間
    【參考答案】ABC
    P278
    96.下列指標中,屬于項目部施工成本考核的有()。
    A.施工成本降低額
    B.施工成本降低率
    C.施工生產總成本
    D.勞動力不均衡系數
    E.生產能力利用率
    【參考答案】AB
    P84
    97.關于生產安全事故應急預案的說法,正確的是()。
    A.應急預案編制應結合本地區、本部門、本單位的危險性分析情況
    B.應急組織和人員的職責分工明確,并有具體的落實措施
    C.應急預案的管理不包括應急預案的獎懲
    D.應急預案基本要素齊全、完整,預案附件提供的信息準確
    E.生產經營單位應每一年組織一次現場處置方案演練
    【參考答案】ABD
    P251,255,256
    98.下列措施中,屬于施工質量事故預防的有()。
    A.嚴格按照基本建設程序辦事
    B.依法進行施工組織管理
    C.加強施工安全與環境管理
    D.進行必要的設計符合審查
    E.做好質量事故的觀測記錄
    【參考答案】ABCD
    P203
    99.關于施工組織設計中施工平面圖的說法,正確的有()。
    A.反映了最佳施工方案在時間上的安排
    B.反應了施工機具等資源的供應情況
    C.反應了施工方案在空間上的全面安排
    D.反映了施工進度計劃在空間上的全面安排
    E.使整個現場能有組織地進行文明施工
    【參考答案】CDE
    P53
    100.根據《建筑項目工程總承包合同示范文本(試行)》(GF-2011-0215),承包人主要權
    利和義務有()。
    A.根據合同約定,自費修復竣工后試驗中發現的缺陷
    B.按合同約定和發包人的要求,提交相關報表
    C.根據合同約定,以書面形式向發包人發出暫停通知
    D.根據合同約定,對因發包人原因帶來的損失要求賠償
    E.負責辦理項目審批、核準或備案手續,取得項目用地的使用權
    【參考答案】ABCD
    P300
    ?
    在線客服
    鄭:1991460761
    孫:985206900
    許:3236129661
    楊:2841826762
    趙:2381313085
    亚洲国产精品国自产电影| 亚洲2022国产成人精品无码区 | 亚洲AV永久无码精品一福利| 亚洲A∨精品一区二区三区| 亚洲啪AV永久无码精品放毛片| va亚洲va日韩不卡在线观看| 国产日产亚洲系列| 亚洲网站免费观看| 亚洲综合一区无码精品| 久久亚洲色一区二区三区| 亚洲精品日韩中文字幕久久久| 亚洲AV成人一区二区三区观看| 国产L精品国产亚洲区久久| 亚洲视频一区在线播放| 国产精品亚洲AV三区| 亚洲s色大片在线观看| 亚洲区日韩精品中文字幕| 奇米影视亚洲春色| 亚洲国产成人在线视频| 日韩亚洲人成在线综合| 亚洲成人在线电影| 亚洲youwu永久无码精品| 亚洲AV综合色区无码一区| 中国china体内裑精亚洲日本| 中国亚洲女人69内射少妇| 亚洲中文字幕久在线| 日本亚洲高清乱码中文在线观看| 伊人久久精品亚洲午夜| 亚洲国产区男人本色在线观看| 国产亚洲视频在线播放| 国产成人精品日本亚洲网址| 国产亚洲精品久久久久秋霞 | 国产成人亚洲综合色影视| 亚洲综合国产成人丁香五月激情| 亚洲综合另类小说色区| 亚洲卡一卡二卡乱码新区| 国产亚洲婷婷香蕉久久精品| 亚洲综合久久一本伊伊区| 亚洲日韩激情无码一区| 亚洲色无码专区一区| 亚洲乱码国产乱码精品精|
