魯班培訓-建筑執業培訓領航者!

    鄭州 |洛陽 |新鄉 |開封 |安陽 |南陽 |濮陽 |鶴壁 |加入收藏 |網校入口 |集團官網

    復習備考
    業務中心: 0371-55696552
    18037153049

    二級建造師每日一練(11.10)


    施工管理

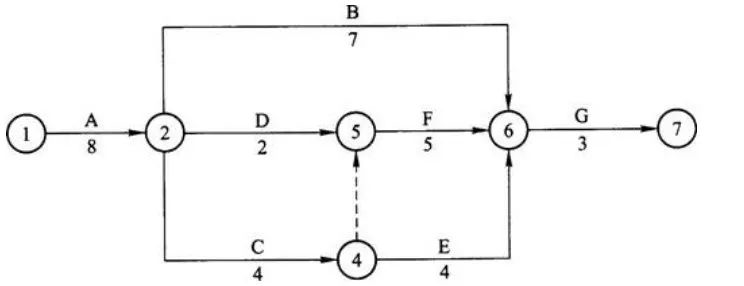

    1、題干:已知某工程雙代號網絡圖如下,按照計劃安排F工作的最早開始時間為()。
    A、第10天
    B、第12天
    C、第14天
    D、第17天



    向下滑動查看參考答案

    ↓↓
    ↓↓↓↓







    答案:B

    解析:F工作開始前,需要先完成工作A、工作D和工作C。完成工作A、工作D的總時間為10天(8+2天);完成工作A、工作C的總時間為12天(8+4天)。兩者取大,為12天。因此,F工作最早開始時間為12天,選項B正確。

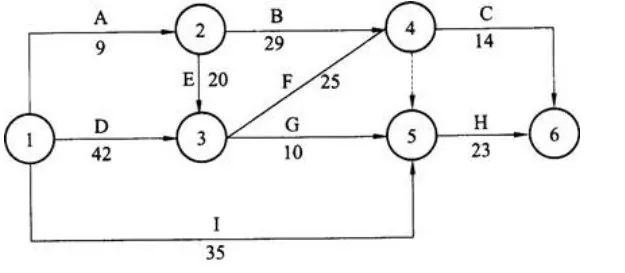

    2、題干:某雙代號網絡計劃如下圖所示。由于惡劣天氣原因,工作A施工時間延誤16天,則會影響工期()天。
    A、0
    B、3
    C、5
    D、9



    向下滑動查看參考答案

    ↓↓
    ↓↓↓↓







    答案:B

    解析:該雙代號網絡計劃關鍵線路為1-3-4-5-6,總工期為90天。如果工作A施工時間延誤16天,則按工作A持續時間25天(9+16)。重新計算網絡圖,新的關鍵線路為1-2-3-4-5-6,總工期為93天,兩者相差3天,即為工作A施工時間延誤對工期影響3天。故B正確。



    3、題干:在某雙代號網絡計劃中,工作A的最早開始時間為第10天,其持續時間為6天,該工作有兩項緊后工作,它們的最早開始時間分別為第26天和第31天,最遲開始時間分別為第27天和第34天,則工作A的總時差和自由時差()天。
    A、均為11
    B、分別為10和9
    C、均為10
    D、分別為11和10



    向下滑動查看參考答案

    ↓↓
    ↓↓↓↓







    答案:D

    解析:首先計算工作A的最遲完成時間=其緊后工作最遲開始時間的最小值=min(27,34)=27天;計算工作A的總時差=工作A的最遲完成時間-工作A的最早完成時間=27-(10+6)=11天;計算工作A的自由時差=min(工作A的緊后工作最早開始時間-工作A的最早完成時間)=min(10,15)=10天,故選D。


    法規

    1、題干:甲施工單位欠乙材料供應商材料款3萬元,約定2014年5月1日還款。但到2014年6月1日,甲仍未還錢,2014年7月3日乙向人民法院提交起訴狀。此行為的法律效果是(    )。
    A、引起訴訟時效的中斷
    B、引起訴訟時效的中止
    C、引起訴訟時效的延長
    D、改變法定時效期間



    向下滑動查看參考答案

    ↓↓
    ↓↓↓↓







    答案:A

    解析:本題考查的是勞動爭議的解決方式。《民法通則》規定,訴訟時效因提起訴訟、當事人一方提出要求或者同意履行義務而中斷。從中斷時起,訴訟時效期間重新計算。



    2、題干:采用欺詐、威脅等手段訂立的勞動合同為(    )勞動合同。
    A、有效
    B、無效
    C、可變更
    D、可撤銷



    向下滑動查看參考答案

    ↓↓
    ↓↓↓↓







    答案:B

    解析:本題考查的是訂立勞動合同應當注意的事項。下列勞動合同無效或者部分無效:(1)以欺詐、脅迫的手段或者乘人之危,使對方在違背真實意思的情況下訂立或者變更勞動合同的;(2)用人單位免除自己的法定責任、排除勞動者權利的;(3)違反法律、行政法規強制性規定的。



    3、題干:根據《勞動法》,勞動者有下列(    )情形之一的,用人單位可隨時解除勞動合同。
    A、在試用期間被證明不符合錄用條件
    B、嚴重失職,營私舞弊,對用人單位利益造成重大損害的
    C、勞動者不能勝任工作,經過培訓或者調整工作崗位,仍不能勝任工作
    D、勞動者患病,醫療期滿后,不能從事原工作也不能從事由用人單位另行安排的工作
    E、被依法追究刑事責任



    向下滑動查看參考答案

    ↓↓
    ↓↓↓↓







    答案:ABE

    解析:本題考查的是勞動合同的解除和終止。《勞動合同法》第39條規定,勞動者有下列情形之一的,用人單位可以解除勞動合同:(1)在試用期間被證明不符合錄用條件的; (2)嚴重違反用人單位的規章制度的;(3)嚴重失職,營私舞弊,給用人單位造成重大損害的;(4)勞動者同時與其他用人單位建立勞動關系,對完成本單位的工作任務造成嚴重影響,或者經用人單位提出,拒不改正的;(5)因《勞動合同法》第26條第1款第1項規定的情形致使勞動合同無效的;(6)被依法追究刑事責任的。


    建筑

    1、題干:滿足分部工程驗收合格時,其分項工程的合格率至少為( )。
    A、85%
    B、90%
    C、95%
    D、100%



    向下滑動查看參考答案

    ↓↓
    ↓↓↓↓







    答案:D

    解析:本題考查的是分部工程質量驗收合格規定。
    分部工程質量驗收合格規定:
    (1)所含分項工程的質量均應驗收合格;
    (2)質量控制資料應完整;
    (3)有關安全、節能、環境保護和主要使用功能的抽樣檢驗結果應符合相應規定;
    (4)觀感質量應符合要求。
    故D正確。



    2、題干:分項工程應由( )組織驗收。
    A、項目技術負責人
    B、總監理工程師
    C、專業監理工程師
    D、項目質量負責人



    向下滑動查看參考答案

    ↓↓
    ↓↓↓↓







    答案:C

    解析:本題考查的是分項工程的質量驗收。分項工程應由專業監理工程師(建設單位項目專業技術負責人)組織施工單位項目專業技術負責人等進行驗收。故C正確。



    3、題干:建設單位收到工程竣工報告后,應由建設單位項目負責人組織( )等單位項目負責人進行單位工程驗收。
    A、施工
    B、監理
    C、設計
    D、勘察
    E、質檢站



    向下滑動查看參考答案

    ↓↓
    ↓↓↓↓







    答案:ABCD

    解析:本題考查的是單位工程竣工驗收。建設單位收到工程竣工報告后,應由建設單位項目負責人組織監理、施工、設計、勘察等單位項目負責人進行單位工程驗收。故A、B、C、D正確。


    市政

    1、題干:下列選項中,屬于進度計劃檢查審核內容的有(  )。
    A、能否保證工程施工質量
    B、有沒有安排進度節點
    C、能否保證工程施工安全
    D、計劃內容是否全面
    E、能否滿足施工合同的工期要求



    向下滑動查看參考答案

    ↓↓
    ↓↓↓↓







    答案:ACDE

    解析:本題主要考查的是進度計劃檢查審核內容。
    施工進度計劃審核主要內容包括:
    (1)工程施工項目總進度目標和所分解的分目標的內在聯系合理性,能否滿足施工合同工期的要求。
    (2)工程施工項目計劃內容是否全面,有無遺漏項目。
    (3)工程項目施工程序和作業順序安排是否正確合理;是否需要調整,如何調整。
    (4)施工各類資源計劃是否與進度計劃實施的時間要求相一致;有無脫節;施工的均衡性如何。
    (5)總包方和分包方之間,各專業之間,在施工時間和位置的安排上是否合理;有無相互干擾;主要矛盾是什么。
    (6)工程項目施工進度計劃的重點和難點是否突出;對風險因素的影響是否有防范對策和應急預案。
    (7)工程項目施工進度計劃是否能保證工程施工質量和安全的需要。
    故答案選ACDE。



    2、題干:進度執行情況綜合描述的主要內容是(  )。
    A、報告的起止期
    B、晴雨天數統計
    C、報告計劃期內現場主要大事記
    D、施工計劃的原定目標及實際完成情況
    E、報告的結束期



    向下滑動查看參考答案

    ↓↓
    ↓↓↓↓







    答案:ABCD

    解析:本題主要考查的是工程進度報告。工程項目進度執行情況的綜合描述,主要內容是;報告的起止期,當地氣象及晴雨天數統計;施工計劃的原定目標及實際完成情況,報告計劃期內現場的主要大事記(如停水、停電、事故處理情況,收到建設單位、監理工程師、設計單位等指令文件情況)。故E選項說法不正確,答案選ABCD。



    3、題干:施工進度計劃檢查完成后,向企業提供的施工進度報告應包括(  )。
    A、進度執行情況的綜合描述
    B、進度偏差的狀況和導致偏差的原因分析
    C、解決問題的措施
    D、施工總平面布置圖
    E、計劃調整意見和建議



    向下滑動查看參考答案

    ↓↓
    ↓↓↓↓







    答案:ABCE

    解析:本題主要考查的是工程進度報告的內容。施工進度報告的內容包括:
    (1)工程項目進度執行情況的綜合描述。
    (2)實際施工進度圖。
    (3)工程變更,價格調整,索賠及工程款收支情況。
    (4)進度偏差的狀況和導致偏差的原因分析。
    (5)解決問題的措施。
    (6)計劃調整意見和建議。
    故答案選ABCE。


    機電

    背景
    中聯機電安裝公司承建某四星級賓館的機電安裝工程任務。該工程的設計單位在設計中選用多項新材料(如衛生間節能燈、電氣插銷和照明開關、通風空調系統的通風配件和保溫材料、熱水管柔性接管等)和節能型燃氣鍋爐等。整個建筑物的接地系統(體)可能為防雷接地、工作接地、保護接地、抗干擾接地等所共用,也可能分別設置。根據實際由中聯機電安裝公司和設計院商定,中聯機電安裝公司將熱力管道工程分包給業主指定的富達管道工程公司,其管材和閥門由中聯機電安裝公司采購供應。
    富達管道工程公司承建的熱力管網安裝完畢后,于2010年8月向業主提出竣工驗收,并通過;中聯機電安裝公司承建的工程于2011年3月竣工驗收合格。
    事件一:2012年冬季供暖時,發現熱力管網閥門漏水嚴重,業主要求中聯機電安裝公司對熱力管網閥門進行修理,并承擔經濟費用,但中聯機電安裝公司以業主指定分包并直接驗收工程為由,拒絕修理。
    事件二:2013年冬季供暖時,其中有一棟樓暖氣管道多處裂紋漏水。經查證是項目經理通過關系購進的廉價劣質有縫鋼管。
    1、題干:問題:
    1.回訪計劃宜安排在什么時間合適?該采暖工程的保修期限到什么時候?
    2.整個建筑物的接地系統(體)設置有何要求?
    3.針對事件一:A公司的做法是否合適?為什么?
    4.針對事件二:采暖工程已過了保修期限,A公司是否應對該質量問題負責?為什么?
    5.熱力管網閥門按規范要求應進行哪些試驗?



    向下滑動查看參考答案

    ↓↓
    ↓↓↓↓







    答案:

    解析:1.宜采用季節性回訪,回訪計劃宜安排在2010年12月進行。該采暖工程的保修期限到2012年春季的供暖期結束。
    2.因為整個建筑物的接地系統(體)可能為防雷接地、工作接地、保護接地、抗干擾接地等所共用,也可能分別設置。所以,如為共用接地系統,則要審閱不同專業的相關圖紙對接地裝置接地電阻值的規定,以滿足最小值要求為準;如為分別設置的,則在敷設時要保持不同接地體間的距離,更不能直接導通,以免相互干擾。
    3.中聯機電安裝公司的做法是不合適的。因為中聯機電安裝公司與富達管道工程公司是總分包關系,《建設工程施工質量管理條例》規定了總包單位對分包單位的施工質量有連帶責任;同時閥門是中聯機電安裝公司采購供應的,不能排除其產品質量問題,所以中聯機電安裝公司應對該質量問題負責。
    4.中聯機電安裝公司應對暖氣管道的質量問題負全部責任。《建設工程施工質量管理條例》規定,材料、設備采購質量應由采購方負責,不應受保修期限制。
    5.熱力管網閥門按規范要求應進行強度和嚴密性試驗,試驗應在每批(同牌號、同型號、同規格)數量中抽查10%,且不少于一個。安裝在主干管上起切斷作用的閉路閥門,應逐個做強度試驗和嚴密性試驗。



    背景資料
    某施工單位承接一項200MW火力發電廠全部機電安裝工程,工程內容包括:鍋爐機組、汽輪發電機組、廠變配電站、化學水車間、制氫車間、空氣壓縮車間等。其中鍋爐汽包重102t,安裝位置中心標高為52. 7m;發電機定子158t(不包括兩端罩),安裝在標高+10. 00m平臺上。且汽機車間僅配置一臺75/20t橋式起重機;壓力容器和管道最高工作壓力為13. 73MPa。由于工期緊和需要節約成本,水冷壁安裝第一次采用地面組合整體柔性吊裝新工藝。由于該項目經理部注重項目成本各階段的控制,對成本控制的內容責任落實,重點突出,方法得當,并定期開展三同步檢查活動,因此工程竣工后取得了較好的經濟效益。
    2、題干:1.在施工過程中如何對項目人工成本進行控制?本工程項目中應以哪項成本內容為主要控制內容?
        2.按施工項目成本構成如何對材料費成本進行分析?
        3.汽機間熱力管線鋼管用量大,編制兩套工藝管線安裝施工方案,兩套方案的計劃用工日數均為2500個,預算日平均工資為50元,計劃用鋼材500t,計劃價格為7000元/t。方案甲為買現貨,價格為7100元/t,方案乙為第15天后取貨,價格為6 800元/t。如按方案乙實行,則工人窩工150工日,機械臺班費需增加20000元,現場管理費需增加15000元。通過進度分析,方案甲和方案乙兩種情況均不影響工期。試用因素分析法分析最低工程成本。該施工單位決定采用哪種工藝管線方案?
        4.本工程應對哪些施工方案進行技術經濟比較?



    向下滑動查看參考答案

    ↓↓
    ↓↓↓↓







    答案:

    解析:1.本項目在施工過程中人工成本從嚴格勞動組織,合理安排生產工人進出場時間;嚴格勞動定額管理,實行計件工資制;強化生產工人技術素質,提高勞動生產率進行控制。
     本項目應以材料成本、施工機械費控制為主要控制內容。
        2.按施工項目成本構成對材料費成本進行以下分析:量差,材料實際耗用量與預算定額用量的差異;價差,即材料實際單價與預算單價的差異,包括材料采購費用的分析。
        3.本案例分析計算:
        (1)計劃成本=50×2500+7000×500=3625000元;
        (2)因素1(方案甲),購買現貨的實際成本=50×2500+7100×500=3675000元;
        (3)因素2(方案乙),購買期貨的實際成本=50×(2500+150)+6800×500+20000+15000=3567500元
        結論:在不影響工期的前提下,方案乙成本最低,比計劃成本低57500元,方案甲的成本最高,比計劃成本高50000元。方案乙的成本比方案甲的成本低1075000元。施工單位決定采用方案乙,從經濟角度是正確的。
       4. 本工程中需作經濟分析的主要施工方案有:發電機定子設備吊裝運輸、鍋爐鍋筒吊裝、鍋爐鋼結構焊接安裝、高壓管道(如主蒸汽、主給水)焊接、水冷壁的整體柔性吊裝、整套負荷試運轉和無損檢測等工作內容。



    背景
    某機電安裝工程竣工驗收后投入使用。在保修期內,該工程的計算機房由甲供的風機盤管的附件(冷凍水柔性接管)發生斷裂而漏水,使建筑裝修及計算機均遭受損失。為此,用戶發生安裝工程質量投訴,經查冷凍水柔性接管提前老化,屬于產品質量問題。經返工更換新型柔性接管后,運行正常。
    鑒于上述產品質量問題,用戶向施工單位提出全部更換的要求。
    3、題干:問題:
    1.接到用戶投訴后,施工單位應怎樣處理?上述產品質量問題發生在保修期內,應怎樣處理?
    2.用戶提出全部更換要求,施工單位應如何響應?經濟費用由誰承擔?
    3.由施工單位全部返工更換后,運行正常,應進行什么性質的回訪?為什么?
    4.通風空調工程調試的工藝流程是什么?



    向下滑動查看參考答案

    ↓↓
    ↓↓↓↓







    答案:

    解析:1.施工單位接到用戶投訴后應迅速研究,尤其是已造成經濟損失的,盡快派出責任人到事故現場會同用戶認真調查分析,調查要仔細、細致,分析要實事求是,尊重事實,不能主觀臆測,態度要耐心、誠懇、不生硬。
    依據有關質量管理的規定,施工單位安裝使用時也有失察之責,為此應協商解決,確定各自的經濟責任,由施工單位負責返工更換。
    2.施工單位應接受用戶提出的要求,派出施工人員逐臺進行風機盤管的柔性接管的返工更換。由于甲供設備的質量不合格,并未造成質量事件,所以經濟費用應由用戶承擔。
    3.應進行技術性回訪。因為使用新型柔性接管,要了解其技術性能和使用后的效果,發現問題及時加以補救和解決,同時也便于總結經驗,不斷改進完善,以利推廣使用。
    4.組織現場調試小組→調試準備及現場勘測→系統調試前的各項檢查→系統的風量和水量測定與調整→通風空調系統設備單機試運轉及調整→樓宇及消防自控系統相關設備檢查→空調及通風單體設備自控調試→空調及通風、防排煙系統自控聯動調試→系統無生產負荷聯合試運轉及調試→資料整理及移交。


    水利水電

    1、題干:根據《水電水利工程模板施工規范》(DL/T 5110—2000),模板吊鉤的最小安全系數是(  )。
    A、1.0
    B、2.0
    C、3.0
    D、4.0



    向下滑動查看參考答案

    ↓↓
    ↓↓↓↓







    答案:D

    解析:
    模板附件的安全系數,應按表2F332000-4采用。

    表2F332000-4 模板附件的最小安全系數



    2、題干:根據《水工混凝土施工規范》(DL/T 5144—2001),袋裝水泥儲運時間超過(  )個月,使用前應重新檢驗。
    A、3
    B、4
    C、5
    D、6



    向下滑動查看參考答案

    ↓↓
    ↓↓↓↓







    答案:A

    解析:根據《水工混凝土施工規范》(DL/T 5144—2001)第5.1.7條,水泥的運輸、保管及使用,應遵守下列規定:①優先使用散裝水泥;②運到工地的水泥,應按標明的品種、強度等級、生產廠家和出廠批號,分別儲存到有明顯標志的儲罐或倉庫中,不得混裝;③袋裝水泥儲運時間超過3個月,散裝水泥超過6個月,使用前應重新檢驗;④應避免水泥的散失浪費,注意環境保護。



    3、題干:根據《碾壓式土石壩施工規范》(DL/T 5129—2001),壩體反濾料壓實檢查項目中不包括(  )。
    A、干密度
    B、含水率
    C、含泥量
    D、顆粒級配



    向下滑動查看參考答案

    ↓↓
    ↓↓↓↓







    答案:B

    解析:根據《碾壓式土石壩施工規范》(DL/T 5129—2001)第14.4.3條,壩體反濾料壓實檢查項目包括干密度、顆粒級配和含泥量,取樣(檢測)次數要求為:1次/200~500m3,每層至少一次。


    公路

    1、題干:下列不屬于簡支梁橋施工中常見質量控制點的是()。
    A、預拱度的控制
    B、支架沉降量的控制
    C、支座安裝型號方向的控制
    D、簡支梁混凝土的強度控制



    向下滑動查看參考答案

    ↓↓
    ↓↓↓↓







    答案:B

    解析:簡支梁橋質量控制關鍵點:(1)簡支梁混凝土的強度控制。
    (2)預拱度的控制。
    (3)支座預埋件的位置控制。
    (4)大梁安裝時梁與梁之間高差控制。
    (5)支座安裝型號、方向的控制。
    (6)梁板之間現澆帶混凝土質量控制。
    (7)伸縮縫安裝質量控制。



    2、題干:不屬于噴射混凝土實測項目的是()。
    A、噴射混凝土強度
    B、噴層厚度
    C、噴層與圍巖接觸狀況
    D、混凝土坍落度



    向下滑動查看參考答案

    ↓↓
    ↓↓↓↓







    答案:D

    解析:噴射混凝土實測項目:噴射混凝土強度(△)、噴層厚度、噴層與圍巖接觸狀況(△)。



    3、題干:不屬于穩定土基層和底基層實測項目中關鍵項目是()。
    A、壓實度
    B、厚度
    C、強度
    D、縱斷高程



    向下滑動查看參考答案

    ↓↓
    ↓↓↓↓







    答案:D

    解析:穩定土基層和底基層實測項目度(△)、平整度、縱斷高程、寬度、厚度(△)、橫坡、強度(△)。級配碎(礫)石基層和底基層實測項目有:壓實度(△)、彎沉值、平整度、縱斷高程、寬度、厚度(△)、橫坡。


    ?
    在線客服
    鄭:1991460761
    孫:985206900
    許:3236129661
    楊:2841826762
    趙:2381313085
    国产亚洲精品xxx| 亚洲精品无码久久久久牙蜜区| 激情综合亚洲色婷婷五月APP| 亚洲AV无码一区二区乱孑伦AS | 亚洲精品理论电影在线观看| 亚洲国产成AV人天堂无码| 亚洲网址在线观看你懂的| 亚洲AV无码一区二区乱孑伦AS| 国产亚洲老熟女视频| 一本久久综合亚洲鲁鲁五月天| 日本亚洲欧美色视频在线播放 | 亚洲AV无码AV吞精久久| 亚洲国产午夜精品理论片在线播放| 亚洲乱码在线卡一卡二卡新区| 亚洲一区二区三区国产精品无码 | 国产精品亚洲va在线观看| 国产精品无码亚洲精品2021| 亚洲精品欧美综合四区| 亚洲爆乳成av人在线视菜奈实| 亚洲丁香婷婷综合久久| 国产成人人综合亚洲欧美丁香花 | 久久精品国产亚洲AV未满十八| 欧美亚洲国产SUV| 国产精品亚洲综合一区在线观看 | 国产亚洲大尺度无码无码专线| 亚洲亚洲人成综合网络| 亚洲精品国产字幕久久不卡| 日韩亚洲国产二区| 国产精品亚洲色婷婷99久久精品| 亚洲色大成网站www永久男同| 亚洲欧洲专线一区| 久久久久久亚洲精品无码| 国产亚洲精品91| 狠狠亚洲狠狠欧洲2019| 国产亚洲综合久久系列| 亚洲精品无码不卡| 亚洲区视频在线观看| 在线观看亚洲AV每日更新无码| 亚洲AV无码资源在线观看| 亚洲国产一区视频| 亚洲人成在线播放网站|
