魯班培訓-建筑執業培訓領航者!

    鄭州 |洛陽 |新鄉 |開封 |安陽 |南陽 |濮陽 |鶴壁 |加入收藏 |網校入口 |集團官網

    復習備考
    業務中心: 0371-55696552
    18037153049

    【建造師培訓】《機電實務》歷年真題案例分析

    【建造師培訓】《機電實務》歷年真題案例分析(五)
    2006(二)南方電子電氣有限公司(建設單位)新建液晶屏(LCD)生產車間,其生產線由建設單位從國外訂購,A 施工單位承包安裝。A 施工單位進場時,生產車間的土建工程和機電配套工程(B 施工單位承建)已基本完工。A 施工單位按合同工期要求,與建設單位、生產線供應商和B施工單位洽談,編制了LCD 生產線安裝網絡計劃工作的邏輯關系及工作持續時間表(見下表)。

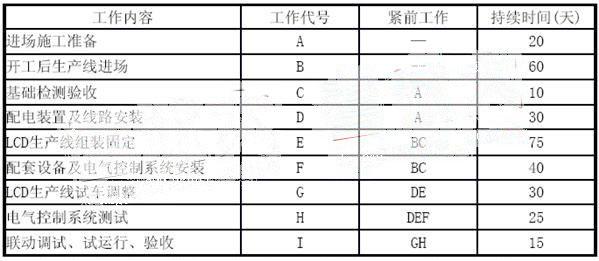

    LCD 生產線安裝網絡計劃工作邏輯關系及持續時間表


     A 施工單位在設備
    基礎檢驗時,發現少量基礎與安裝施工圖不符,B 施工單位進行了整改,重新澆搗了混凝土基礎,經檢驗合格,但影響了工期,使基礎檢驗持續時間為30 天。LCD 生產線的安裝正值夏季,由于臺風影響航運,使LCD 生產線設備到達安裝現場比計劃晚7 天。A 施工單位按照建設單位的要求,調整進度計劃,仍按合同規定的工期完成。

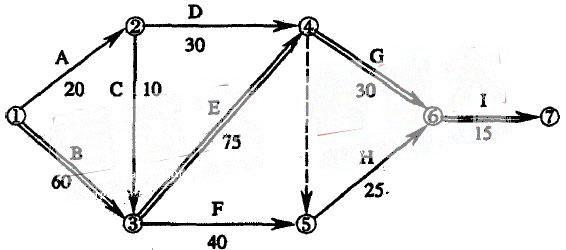

    1.按LCD 生產線安裝網絡計劃工作的邏輯關系及工作持續時間表為A 施工單位項目部繪出安裝進度雙代號網絡計劃圖。

    2.分析影響工期的關鍵工作是哪幾個?總工期需多少天?
    影響工期的關鍵工作是:生產線進場(1 分),生產線組裝固定(1分),生產線試車調整(1分),聯動調試、試運行、驗收(1 分),總工期為180 天(1 分)。(關鍵線路為1-3-5-6-7)
    3.基礎檢驗工作增加到30 天,是否影響總工期?說明理由。
    基礎檢驗工作增加到30 天,不會影響總工期(1 分),因?yàn)榛A(chǔ)檢驗在非關鍵線路上(1分),出現的偏差小于總時差30 天(1 分)。
    4.LCD 生產線設備晚到7 天,是否影響總工期?說明理由。
    LCD 生產線設備晚到7 天,要影響總工期(2 分),因?yàn)樵摴ぷ髟陉P(guān)鍵線路上(1 分)。
    5.如按合同工期完成,A 施工單位如何進行工期調整?
    A 施工單位采用適當措施壓縮關鍵工作的持續時間(1 分),改變施工方案(1 分)和調整施工程序(1 分),在生產線組裝固定、試車調整、聯動調試、試運行、驗收的關鍵工作上趕工7 天(2 分),使工期按合同約定完成。
    2006(三)某機電安裝施工單位在沿海城市承建一座植物油廠,施工時間在5 月~11月。該工程施工難度較大的是六條棧橋吊裝,總重500 多噸,分布在8m~30m 標高的不同區域內。項目經理部制定吊裝方案時,針對現場具體情況,結合本單位起重吊裝經驗,提出了采用全部吊車、全部桅桿、吊車桅桿混合或—側用汽車吊、另一側利用塔樓鋼架架設工具(簡稱吊車塔架法)等吊裝方法。為確保安全、工期和降低成本,從操作難度、吊裝成本、客觀條件、吊裝效率、安全程度等評價因素進行技術經濟分析,見下表。

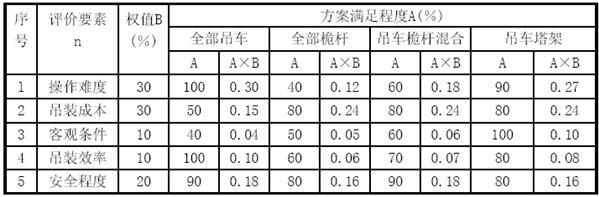

                技術經濟分析表(評價因素及各方案評分值)

    汽車吊試吊時出現傾斜,經分析汽車吊使用偏離了特性曲線參數要求,隨即作了處理。在正式吊裝過程中,有一個從其它施工現場調來的導向滑輪,由于本身故障卡死不轉,立即采取緊急處理并予以更換。
    1.根據技術經濟分析表,運用綜合評價法選定最優的吊裝方案。
    根據綜合評價法公式:,吊車塔架法計算結果為0.85 是最大值(2 分)即最優方案。
    2.根據背景資料,指出棧橋吊裝應編制哪些針對性的安全技術措施。
    繪制吊裝施工平面圖(1 分);高空作業安全技術措施(1 分);機械操作安全技術措施(1分);吊裝作業安全技術措施(1 分);針對環境(風、雨)的施工安全技術措施(1 分)。
    3.針對汽車吊試吊中出現傾斜事件,根據汽車吊特性曲線,應如何進行調整?
    根據吊車的特性曲線確定站車位置(幅度)(1 分)和臂長(1 分),確定吊機能夠吊裝的載荷(1分)進行重新調整。
    4.指出導向滑輪出現故障可能的原因。
    因吊裝前未按規定清洗維修滑輪(1 分)或沒有認真對滑輪進行檢驗(1 分)即投入使用,致使滑輪出現故障。
    5.棧橋吊裝應在什么時間進行技術交底?由誰向誰交底?交底內容有哪些?
    吊裝前進行技術交底(1 分)。由吊裝工藝編制人向吊裝作業人員交底(1 分)。
    內容有:吊裝工藝(1 分)、操作方法要領(1 分)、質量控制(1 分)、安全措施(1 分)
    2006(五)該工程特點是各類動力設備包括冷凍機組、水泵、集中空調機組、變配電裝置等,均布置在有通風設施和排水設施的地下室。
      由于南方沿海空氣濕度高、晝夜溫差大,夏天地下室結露嚴重,給焊接、電氣調試、油漆、保溫等作業的施工質量控制帶來困難。
      通風與空調系統的風管設計工作壓力為l000Pa。項目部決定風管及部件在場外加工。
    項目部制定的施工進度計劃中,施工高峰期在6 月一8 月,正值高溫季節。根據地下室的氣候條件和比賽大廳高空作業多的特點,需制訂針對性施工技術措施,編制質檢計劃和重點部位的質量預控方案等,使工程施工順利進行,確保工程質量。在施工過程中,由于個別班組搶工期,在管理上出現工序質量失控,致使在試車階段發生施工質量問題,如通風與空調系統進行單機和聯動試車時,有兩臺風機出現震動大、噪聲大,電動機端部發熱等異常現象。經調查發現:風機的鋼墊鐵有移位和松動;電動機與風機的聯軸器同軸度超差。
    1.針對環境條件,制訂主要的施工技術措施。
    1)在比賽大廳地面分段組裝風管,經檢測合格后保溫,減少高空作業。(2 分)
    2)先安裝地下室排風機,進行強制排風,降低作業環境濕度。(2 分);3)必要時,采取加熱烘干措施。(2 分)
    2.為保證地下室管道焊接質量,針對環境條件編制質量預控方案。
    地下室管道焊接質量預控方案;      工序名稱:焊接工序:(1 分)
    可能出現的質量問題:產生氣孔(1 分)、夾渣(1 分)等質量缺陷;
    提出質量預控措施:焊工備帶焊條保溫筒(2 分)、施焊前對焊口進行清理(1 分)和烘干(1 分)
    3.按風機安裝質量問題調查結果,分別指出發生質量問題可能的主要原因。
    墊鐵移位和松動的原因可能是操作違反規范要求,墊鐵與基礎間接觸不好(1 分),墊鐵間點焊不牢固(1 分),灌漿時固定墊鐵的方法不對(1 分)。
    聯軸器同軸度超差原因可能是操作違反規范要求,檢測方法不對(1 分)檢測儀表失準(1 分),被測數據計算錯誤。
    4.風管及部件進場做什么檢驗?風管系統安裝完畢后做什么檢驗?
    (1)風管及部件進場時進行外觀撿查(1 分);風管漏光法檢測(1 分)o
    (2)因該風管系統是屬中壓風管(1 分),應做嚴密性試驗(1 分)即:風管漏光法檢測合格后做漏風量測試的抽檢。
    5.變配電裝置進入調試階段,因環境濕度大,會造成調試時測試不準或不能做試驗,在管理上應采取哪些措施?
    變配電裝置調試階段應派值班人員監控受潮情況(2 分),試驗作業時應加強監護(2 分),檢查排風設施和排水設施工作是否正常(2 分)。


    魯班培訓河南分校-河南魯班培訓主營:建造師培訓、消防工程師培訓、造價工程師、監理工程師、安全工程師等建筑人才及企業人才培訓,建筑學歷(鄭州大學、電大),證書代辦,技工證、八大員、中級職稱代評等。


    ?
    在線客服
    鄭:1991460761
    孫:985206900
    許:3236129661
    楊:2841826762
    趙:2381313085
    久久久久久久亚洲精品| 亚洲人成国产精品无码| 亚洲一区二区三区自拍公司| 亚洲Av综合色区无码专区桃色| 亚洲国产精品免费视频| 亚洲人成伊人成综合网久久| 国产成人亚洲毛片| 亚洲日韩精品一区二区三区 | 久久亚洲中文字幕精品有坂深雪 | 亚洲午夜在线一区| 亚洲AV日韩精品一区二区三区 | 亚洲国产高清精品线久久| 亚洲欧洲在线观看| 亚洲成AV人影片在线观看| 亚洲成a人片在线观看无码| 亚洲国产精品免费观看| 国产亚洲一区区二区在线| 亚洲国产精品久久人人爱| 亚洲精品无码久久久| 亚洲沟沟美女亚洲沟沟| 亚洲av日韩av欧v在线天堂| 亚洲视频在线观看网址| 亚洲精品无码少妇30P| 亚洲成a人片在线观看无码| 亚洲国产午夜精品理论片在线播放 | 亚洲一区二区三区无码影院| 亚洲欧洲国产经精品香蕉网| 亚洲A∨午夜成人片精品网站 | 亚洲第一福利视频| 欧美激情综合亚洲一二区| 亚洲日本中文字幕区| 亚洲AV中文无码乱人伦| 亚洲精品无码久久久久久久| 亚洲毛片不卡av在线播放一区| 亚洲激情校园春色| 在线观看国产区亚洲一区成人| 亚洲天堂免费在线| 亚洲欧洲美洲无码精品VA| 亚洲日韩亚洲另类激情文学| 亚洲Av无码精品色午夜| 亚洲第一成年网站视频|
